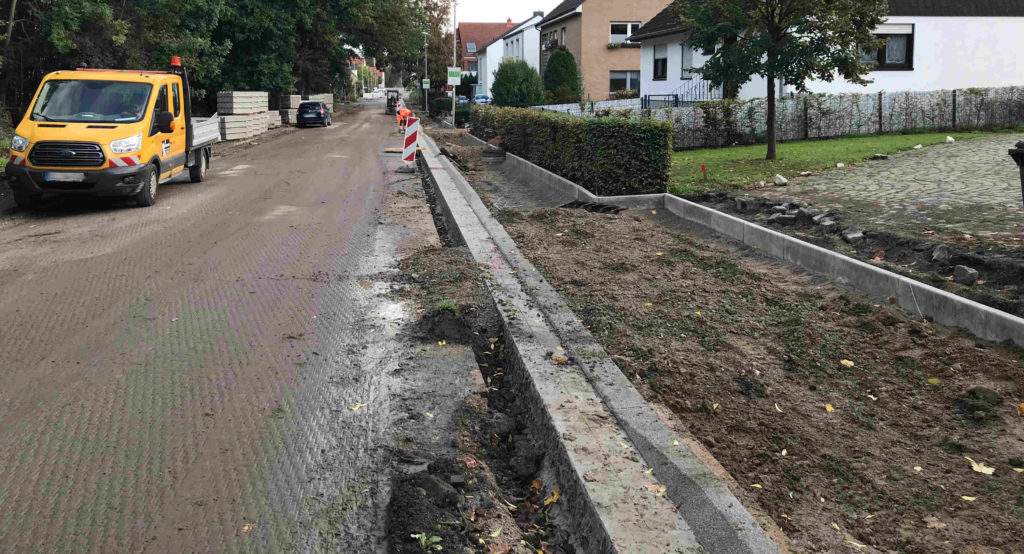

Die Pflasterer sind schon wieder auf dem Rückweg. Das heißt, dass die Bord- und Rinnsteine in der Maschstraße bis an den Einmündungsbereich der Löhner Straße eingebaut sind. Mit den Tiefborden (Rasenkantensteine), die die Grenze zu den Anwohnergrundstücken bilden, sind sie Stand heute Vormittag bis auf Höhe von Haus Nummer 32 gekommen. Das Ziel, der Beginn des 3. Bauabschnitts, ist also in greifbarer Nähe und soll Ende dieser Woche erreicht werden. Ab Montag wird dann mit Schotter der Untergrund für den neuen Gehweg hergestellt, damit die zweite Pflasterkolonne bald wiederkommen kann.

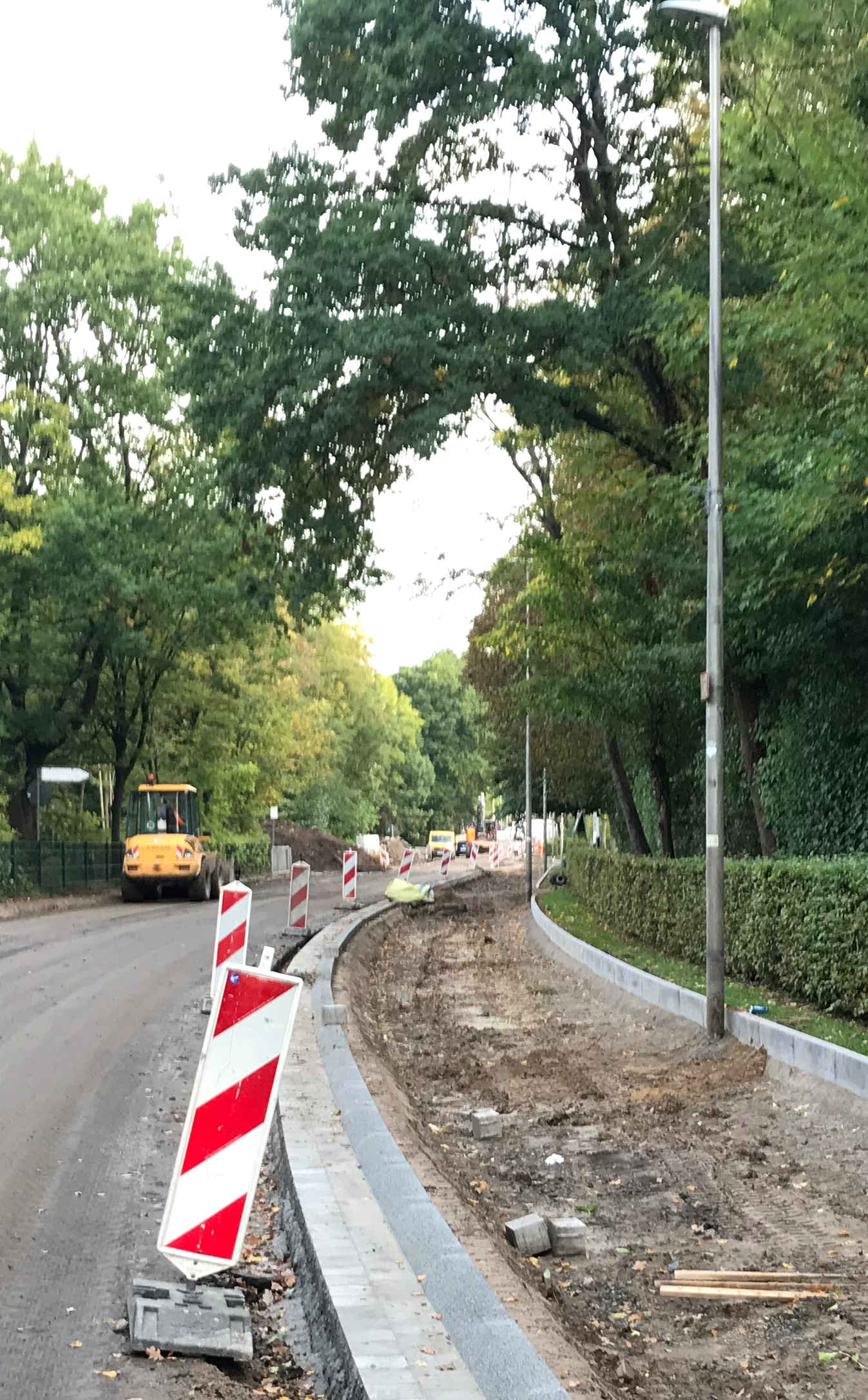

Fast angekommen: Die Tiefborde sind bis auf Höhe von Haus Nr. 32 eingebaut. Das Ziel, die Warnbaken am Beginn des 3. Bauabschnitts sind schon in Sicht. Fotos: Jan Westerhold
Straßenlaternen versetzt
Schon da, waren die Arbeiter von Westfalen Weser Netz. Am 26. September hatte ich berichtet, dass eine Straßenlaterne versetzt werden muss. Der Grund: Ihr bisheriger Standort befindet sich nach dem Umbau der Nebenanlagen in der Mitte des neuen Gehwegs. Wie ich heute erfuhr, waren es sogar gleich mehrere Laternen, die alle bereits umgesetzt wurden. Die stehen der zweiten Pflasterkolonne also schon mal nicht mehr im Weg. 😉
Haltestelle Wortmann braucht mehr Platz
Noch in Arbeit ist die Bushaltestelle Wortmann. Die wird zukünftig barrierefrei sein, was auch bedeutet, dass der bisherige Platz nicht mehr ausreicht. Deswegen wurde ein Teil des dahinter liegenden Grundstücks von der Gemeinde gekauft. Dort wird das Wartehäuschen, das vor den Bauarbeiten an dieser Stelle stand, später wieder aufgebaut. Da es sich bei dem Häuschen schon um ein neueres Modell handelt, ist ein Austausch nicht nötig.

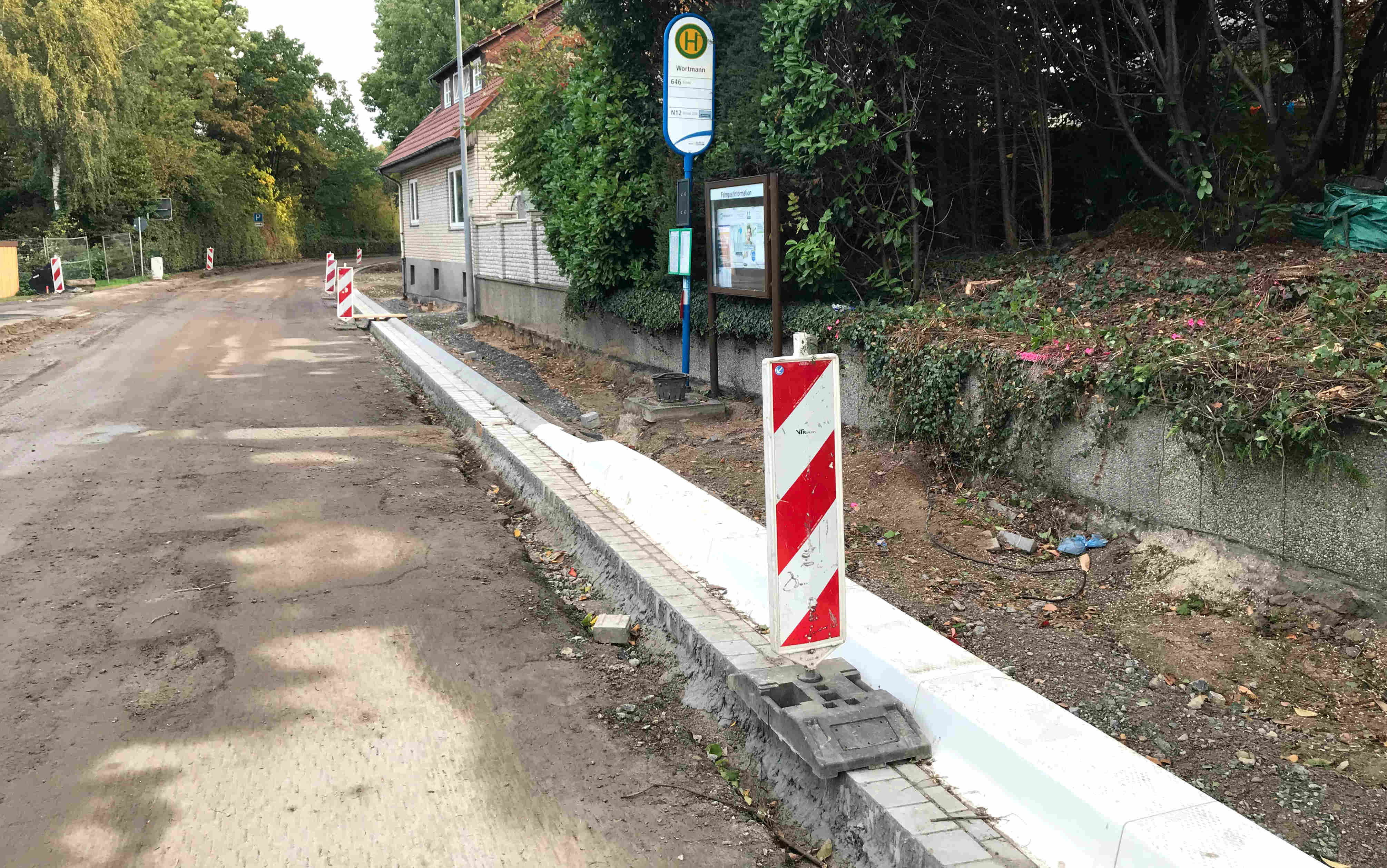

Barrierefreiheit braucht mehr Platz: Um einen neuen Standort für das Wartehäuschen der Bushaltestelle Wortmann zu schaffen, wurden die Büsche auf dem angrenzenden Grundstück schon entfernt.
2. Kolonne kommt, wenn der Schotter drin ist
Das alles wurde erledigt, obwohl in der vergangenen Woche aufgrund von Schlechtwetter, einem Feier- und einem Brückentag nur zwei Tage gearbeitet wurde. Für mindestens die kommende Woche steht der Schottereinbau im Gehweg auf dem Programm. Wie lange genau der dauern soll, erfahre ich hoffentlich nächsten Donnerstag. Fest steht: Wenn der Schotter drin ist, dann kommt die zweite Pflasterkolonne zurück in die Maschstraße, um das Innenleben des Bürgersteigs zu pflastern.
