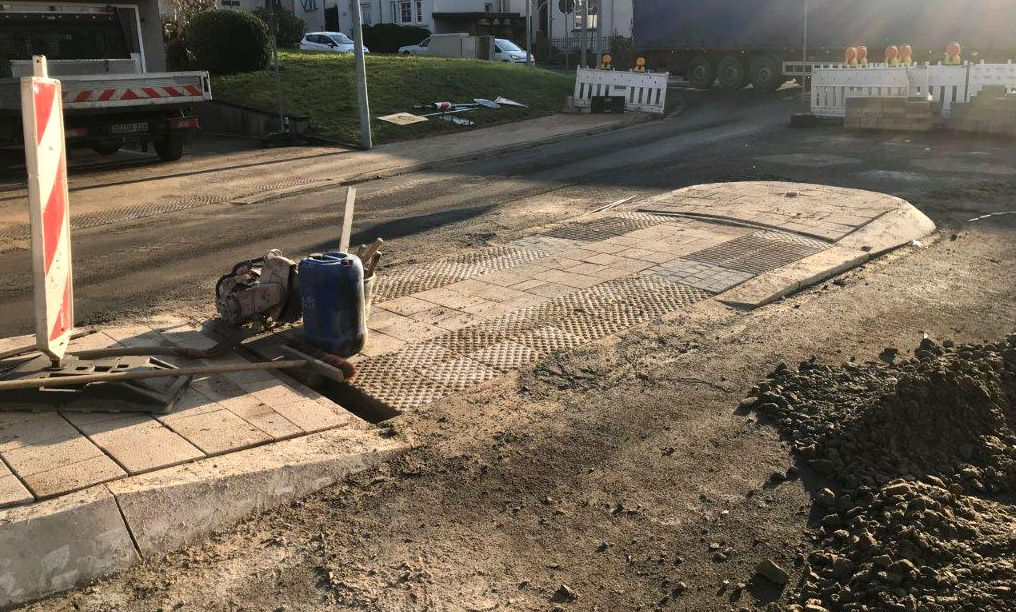

Der Rahmen des Gehwegs ist in der Maschstraße jetzt komplett fertig. Auf der in Richtung Löhner Straße gesehen linken Seite, kann der neue Bürgersteig sogar schon benutzt werden. Nur vor der Bushaltestelle Wortmann klafft noch eine kleine Lücke. Auf der rechten Straßenseite werden gerade die Parkbuchten gepflastert. Die Arbeiter kommen trotz der Minustemperaturen gut voran, weil wir noch keinen Dauerfrost haben. Der im Übrigen auch erstmal nicht zu erwarten ist. Laut Wetter-App steigen die Temperaturen ab Morgen deutlich. Also gute Aussichten, wenn da nicht die Wolken mit gleich zwei Regentropfen wären …

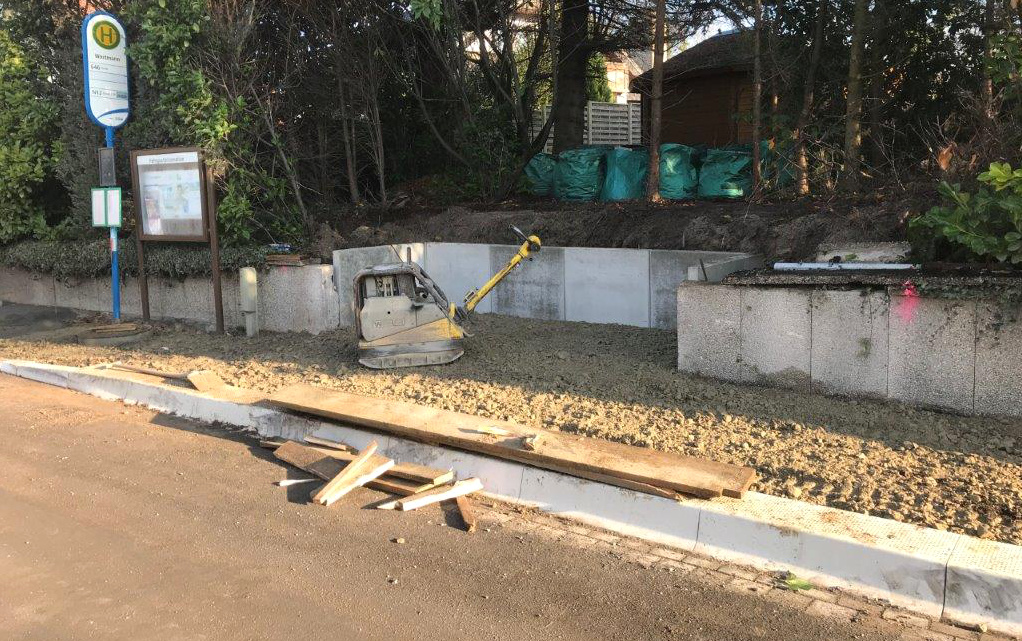

Fundament vom Bushäuschen betoniert
An der Bushaltestelle Wortmann wurde vorgestern das Fundament für das Bushäuschen betoniert. Auch das ging bei der aktuellen Wetterlage gerade noch so, weil Beton beim Abbinden eine gewisse Eigenwärme entwickelt. Das wusste ich ehrlich gesagt auch noch nicht. Trotz der Eigenwärme konnten die Pflasterer natürlich nicht gleich die schweren Steine auf den frischen Beton legen. So warm, dass der innerhalb von zwei Tagen bretthart ist, wird’s dann doch nicht! 😉 Das erklärt die Lücke an dieser Stelle, die vermutlich bald geschlossen wird. Wann genau, dass kann ich nicht sagen. Es scheint noch nicht raus zu sein, ob jetzt erst das Bushäuschen eingebaut wird und dann die Steine verlegt werden oder umgekehrt. Es geht beides.
Drei Kolonnen in der Baustelle
Neben unserer Stammkolonne sind aktuell zwei weitere Pflasterkolonnen in der Baustelle Maschstraße aktiv. Die eine pflastert oberhalb des Schäferweg gerade den Bürgersteig. Die andere pflastert die Parkstreifen. In der kommenden Woche kommt wie versprochen noch eine Kolonne dazu. Die wird schon Schilder und Bänke aufstellen und den Endspurt einläuten. Es sind ja auch nur noch zwei Wochen bis zur geplanten Fertigstellung.
Temperatur soll wieder steigen
Wir könnten also Glück haben, dass uns Dauerfrost, der eine Pause bei den Arbeiten auslösen würde, erspart bleibt. Wenn die Temperaturen jetzt erstmal wieder steigen, dann schaffen wir die zweite Woche bestimmt auch noch. Dauerfrost würde nämlich dazu führen, dass die Feuchtigkeit im Schotter gefriert und den Schotter dadurch hoch drücken. Bei Tauwetter, sackt die ganze Chose dann in sich zusammen.
Die Gefahr, aus Versehen Pflastersteine auf gefrorenen Schotter zu legen, besteht übrigens nicht. Das liegt daran, dass die Steine auf der Palette auch feucht sind und aneinander fest frieren. Dann musst du als Bauarbeiter jeden Stein einzeln mit dem Hammer los schlagen. Auf die Idee kommt keiner. 😉
Wärmeres Wetter in Verbindung mit strömenden Regen bringt uns allerdings auch nicht weiter. Da bin ich aber optimistisch, dass die Wetter-App ihre Vorhersage in dem Punkt noch mal korrigiert. Das wäre nicht das erste Mal. Es gilt wie immer: Daumen drücken! 🙂
