Was wäre das Schlimmste, was uns in der Baustelle Maschstraße passieren könnte? Die Bauarbeiten laufen weiterhin so reibungslos wie bisher und ganz am Schluss, wenn die Fahrbahn asphaltiert werden soll, macht uns das Dezember-Wetter einen Strich durch die Rechnung! Dann müssten wir auf wärmeres Wetter warten, um die Bauarbeiten abschließen zu können. Das könnte dauern. Um das zu vermeiden, wurde die Reihenfolge der Arbeiten verändert. Die gute Nachricht ist, dass bereits Ende nächster und Anfang übernächster Woche (21. – 26. November) asphaltiert wird. Wenn das Wetter mitspielt! Es kann auch Ende November schon knapp werden, mit den Temperaturen. Deswegen bitten wir um gedrückte Daumen. 😉 Die weniger gute Nachricht ist, dass der Kreisverkehr an der Löhner Straße ab Montag für zwei Wochen nur einseitig befahrbar sein wird. Der Verkehr wird mit einer Baustellenampel geregelt.

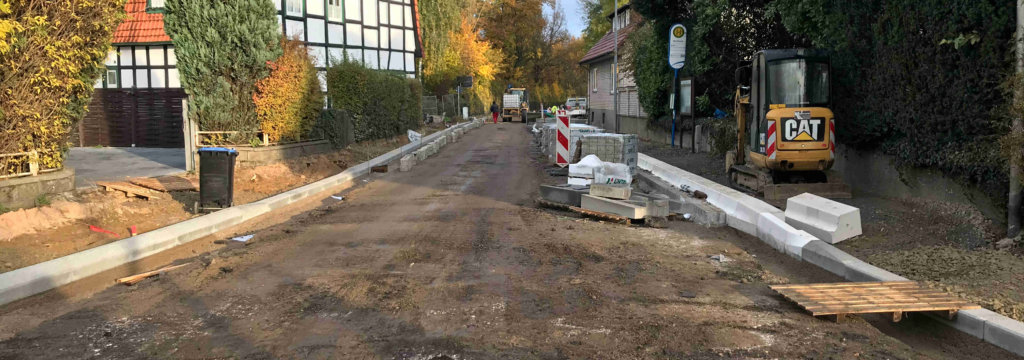

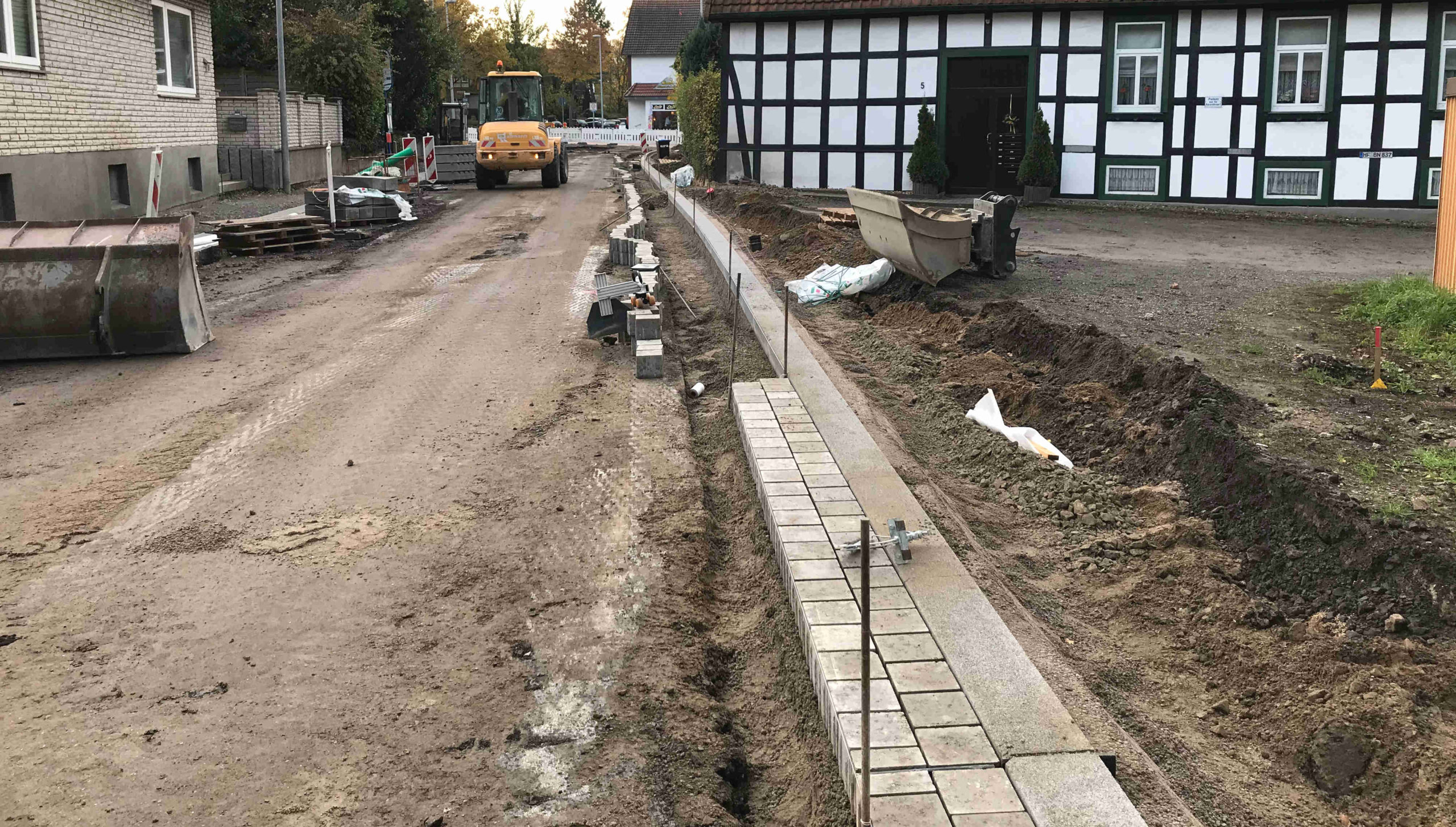

Tagesziel: Morgen wollen die Rahmenbauer auf beiden Seiten mit den Bord- und Rinnsteinen an den Absperrbaken ankommen. Fotos: Jan Westerhold

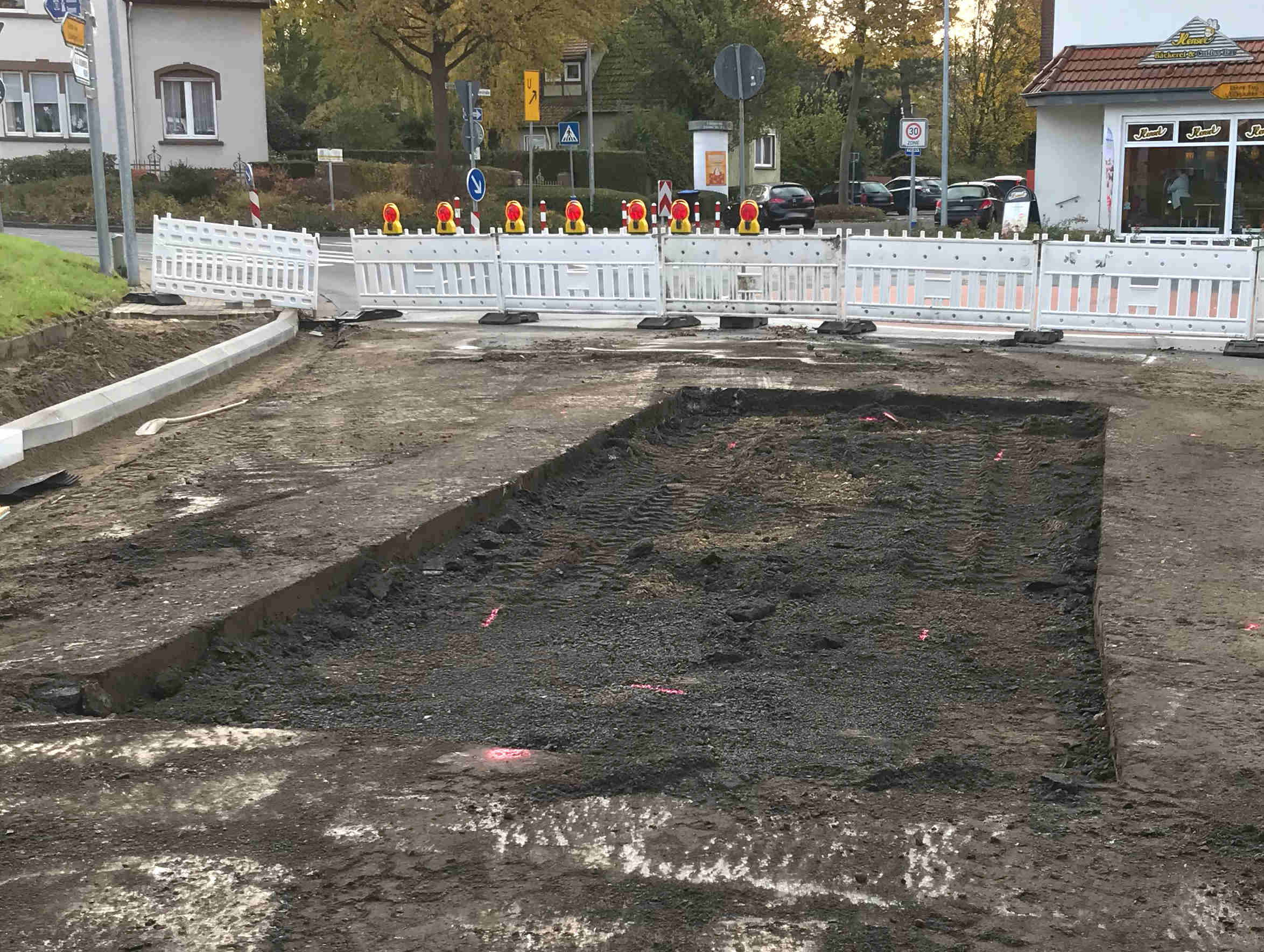

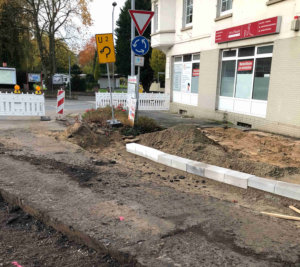

Auch im Kreisel wird ein Teil der Fahrbahn abgefräst
Die halbseitige Sperrung des Kreisels ist erforderlich, weil der Rahmen des neuen Gehwegs bis in den Einmündungsbereich hineingezogen wird, um ungefähr auf Höhe des Zebrastreifens an den Gehweg in der Löhner Straße anzuschließen. Bei der Gelegenheit wird auch das Pflanzbeet an der Ecke Maschstraße / Löhner Straße erneuert. Unter laufendem Verkehr wäre das für die Arbeiter zu gefährlich. Außerdem muss am Rand der Löhner Straße ein bisschen von der Fahrbahn abgefräst werden, um Platz für die neuen Bord- und Rinnsteine zu schaffen.
Ebenfalls abgefräst, wird die Fahrbahn im Einmündungsbereich der Maschstraße in die Löhner Straße. Der rote Punkt in der Mitte des Kreisels wird erhalten. Alles davor wird auf der Seite der Maschstraße entfernt. Das ermöglicht einen sauberen Anschluss des neuen Asphalts der Maschstraße an den vorhandenen in der Löhner Straße. Weil es sich auf abgefrästen Fahrbahnen so schlecht fährt, liegt die Gefahr dieses Mal bei den Verkehrsteilnehmern. Auch deswegen wird für zwei Wochen gesperrt.
Zwei Querungshilfen müssen auch noch fertig werden
Ohne Rahmen kein Asphalt. Damit das alles überhaupt klappen kann, haben die Rahmenbauer Unterstützung von der Kolonne bekommen, die eigentlich für das Auspflastern der Gehwege zuständig ist. Um noch mehr auf Nummer sicher zu gehen, wurde die helfende Kolonne personell aufgestockt. In der Baustelle sind also gerade reichlich Pflasterer unterwegs.
„Nur für das kleine Stück Bordstein und Rinne, das bis zur Löhner Straße noch fehlt, brauchen die so viele Leute?“, werden Sie sich jetzt vielleicht fragen. 😉 Nein, nicht nur dafür. Was auch noch fertig werden muss, sind zwei Verkehrsinseln. Eine davon befindet sich kurz vor der Einmündung. Die andere im Bereich der Freifläche am Holzhandwerksmuseum. Erst die Fahrbahn schön glatt asphaltieren, um dann gleich wieder zwei fette Löcher für die Querungshilfen rein zu fräsen, das wäre die falsche Reihenfolge.
Terminübersicht
Für die kommenden zwei Wochen, sind die Arbeiten wie folgt geplant:
- Bis 15. November
Bord- und Rinnsteine bis zu den Absperrbaken an der Löhner Straße setzen. - Ab 18. November
Pflastern des Gehwegrahmens im Einmündungsbereich, erneuern des Pflanzbeets, kleinere Fräsarbeiten. - Am Donnerstag, den 21. November
Im gesamten 3. Bauabschnitt die bereits abgefräste Fahrbahn noch etwas tiefer abfräsen, sodass am Ende nur noch die unterste der drei Asphaltschichten erhalten bleibt. - Am Freitag, den 22. November
Armierung als Untergrund für den Asphalt einbauen. - Am Montag, den 25. November
Die mittlere Binderschicht in der Maschstraße und im Einmündungsbereich Löhner Straße asphaltieren. - Am Dienstag, den 26. November
Die obere Deckschicht in der Maschstraße und im Einmündungsbereich Löhner Straße asphaltieren.
Diese Termine werden eingehalten, sofern das Wetter mitspielt. Wie schon gesagt: Wir bitten um gedrückte Daumen! 😉
Zusätzlich zu diesem Bericht im Baustellentagebuch, werden die Anlieger noch mal per Flyer im Briefkasten informiert.
Biomüll: Geänderter Abholtermin im 3. Bauabschnitt
Dieser Terminplan führt zu einer Kollision mit der Abholung des Biomülls am Dienstag, den 26. November. Deswegen wird der Biomüll am Donnerstag, den 28. November abgeholt. Allerdings nicht in der gesamten Maschstraße, sondern > NUR < im 3. Bauabschnitt! Also auf dem Stück zwischen der Wilhelmstraße und dem Kreisverkehr. Für alle anderen bleibt es beim dem gewohnten Abholtermin.
Verkehrsfreigabe passend zum Weihnachtsfest
Wenn die Asphaltierungsarbeiten nach dem neuen Plan laufen, dann sieht es wirklich gut aus, mit der Einhaltung des Termins für die gesamte Baumaßnahme. Ganz zu Beginn wurde ja gesagt, dass die Maschstraße passend zum Weihnachtsfest wieder für den Verkehr freigegeben werden soll. Diesen Termin können in erster Linie die Asphaltierungsarbeiten gefährden. Das Innenleben des Gehwegs lässt sich nämlich auch noch bei etwas niedrigeren Temperaturen auspflastern. Über kleinere Restarbeiten müssen wir nicht extra reden. Also: Das (grüne) Licht am Ende des Tunnels, ist trotz der Baustellenampel in Sicht. 🙂
