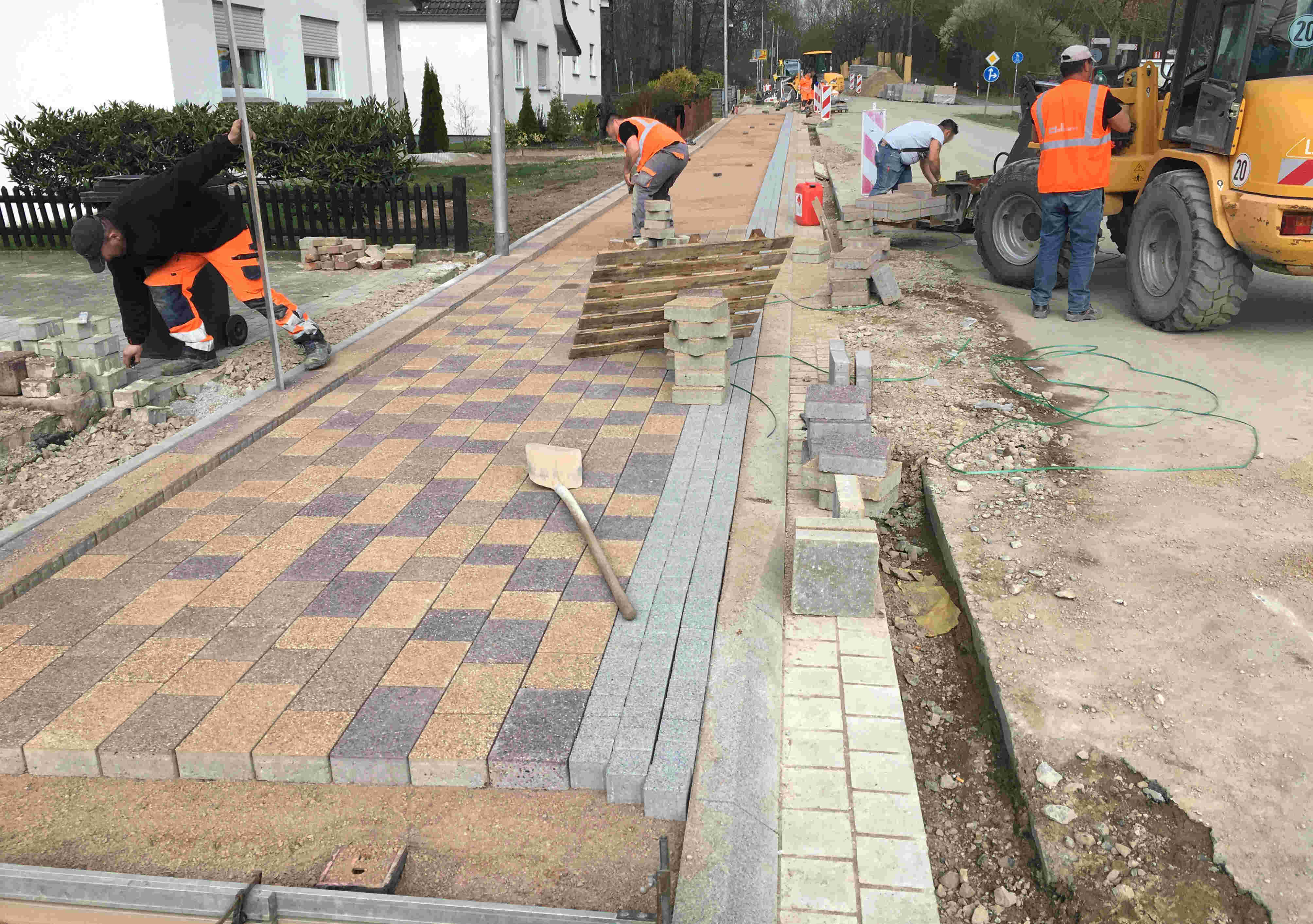

Nach den Pflastersteinen ist nun auch die zweite Pflasterkolonne in der Maschstraße angerückt. Im Vergleich zur Birkenstraße, ist das hier echt Hiddenhausens flotte Baustelle. 🙂 Während die neu eingetroffene Kolonne den Gehweg schließt, sorgt unsere „Stammkolonne“ schon dafür, dass den Kollegen die Arbeit so schnell nicht ausgeht. Ab kommender Woche kümmert die sich nämlich darum, die Bord- und Rinnsteine zwischen der Badstraße und der Bünder Straße zu setzen.
Steine da: Es wird Plan A

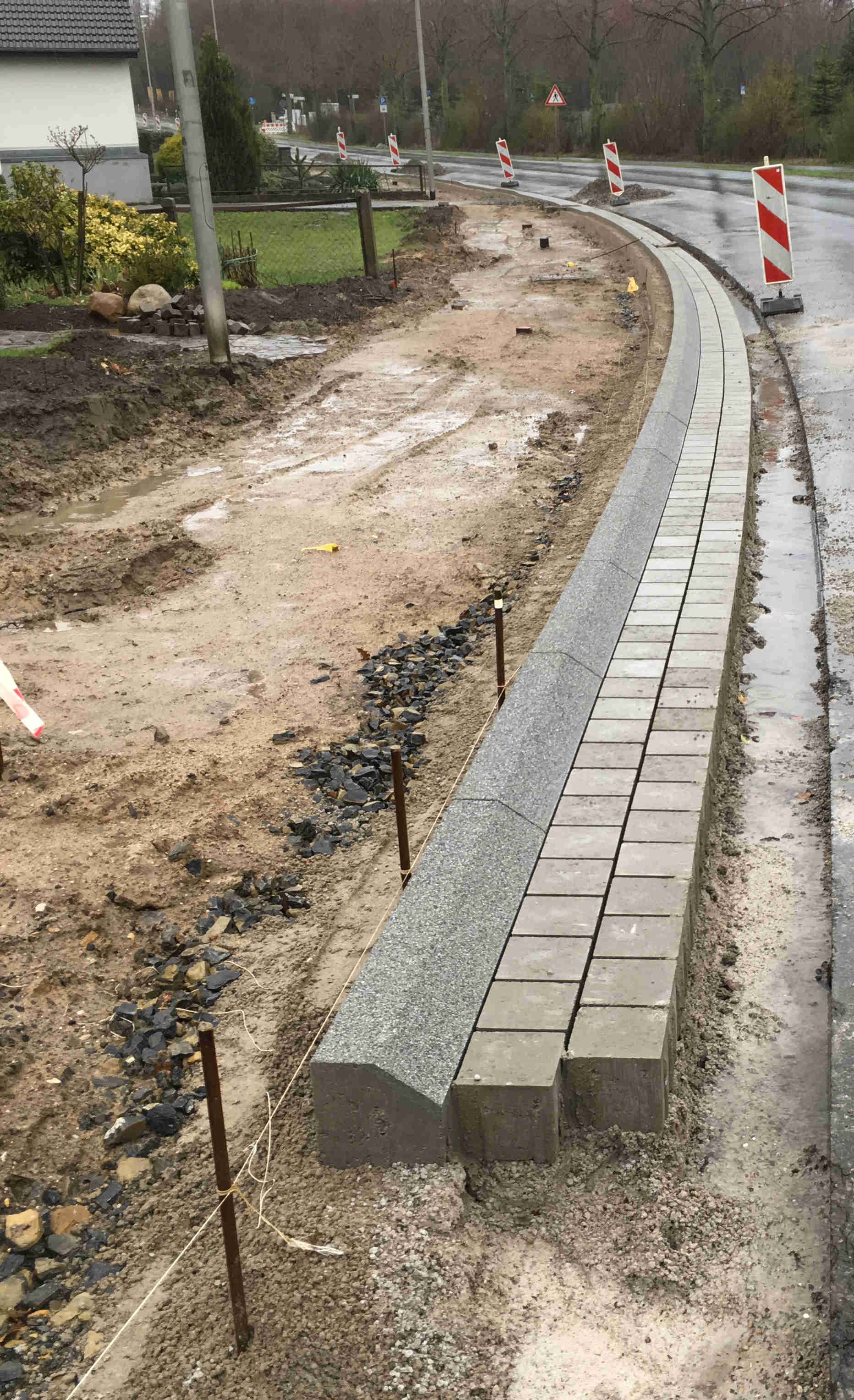

Die Pflastersteine für den Bürgersteig wurden geliefert. 🙂 In der Baustelle Maschstraße hofft man nun darauf, dass Mitte nächster Woche vielleicht schon eine zweite die Pflasterkolonne anrückt, um sie zu verlegen. Demzufolge ist Plan A in Kraft getreten. Damit der Einbau der Tiefborde (Rasenkantensteine) zügig vonstatten geht, hat heute sogar der Baggerfahrer mit angepackt. #Daumenhoch #Pluskollege
Pflasterkolonne mit Plan A und B
Das Wetter macht im Moment aber auch echt überhaupt keinen Spaß. In der Baustelle wurde an den ersten Tagen der Woche nur eingeschränkt gearbeitet. Heute war gar keiner da. Sogar die wöchentliche Baubesprechung ist ausgefallen. Trotzdem wurden die in der vergangenen Woche angepeilten Ziele so gut wie erreicht. Die Rinnsteine wurden geliefert und zusammen mit den Bordsteinen fast bis zur angepeilten Badstraße eingebaut. Die Truppe, die das Leerrohr für schnelles Internet legt, ist an der Bünder Straße angekommen. Für kommende Woche hat die Pflasterkolonne einen Plan A und einen Plan B.
Langsamer als gedacht. Trotzdem flott unterwegs

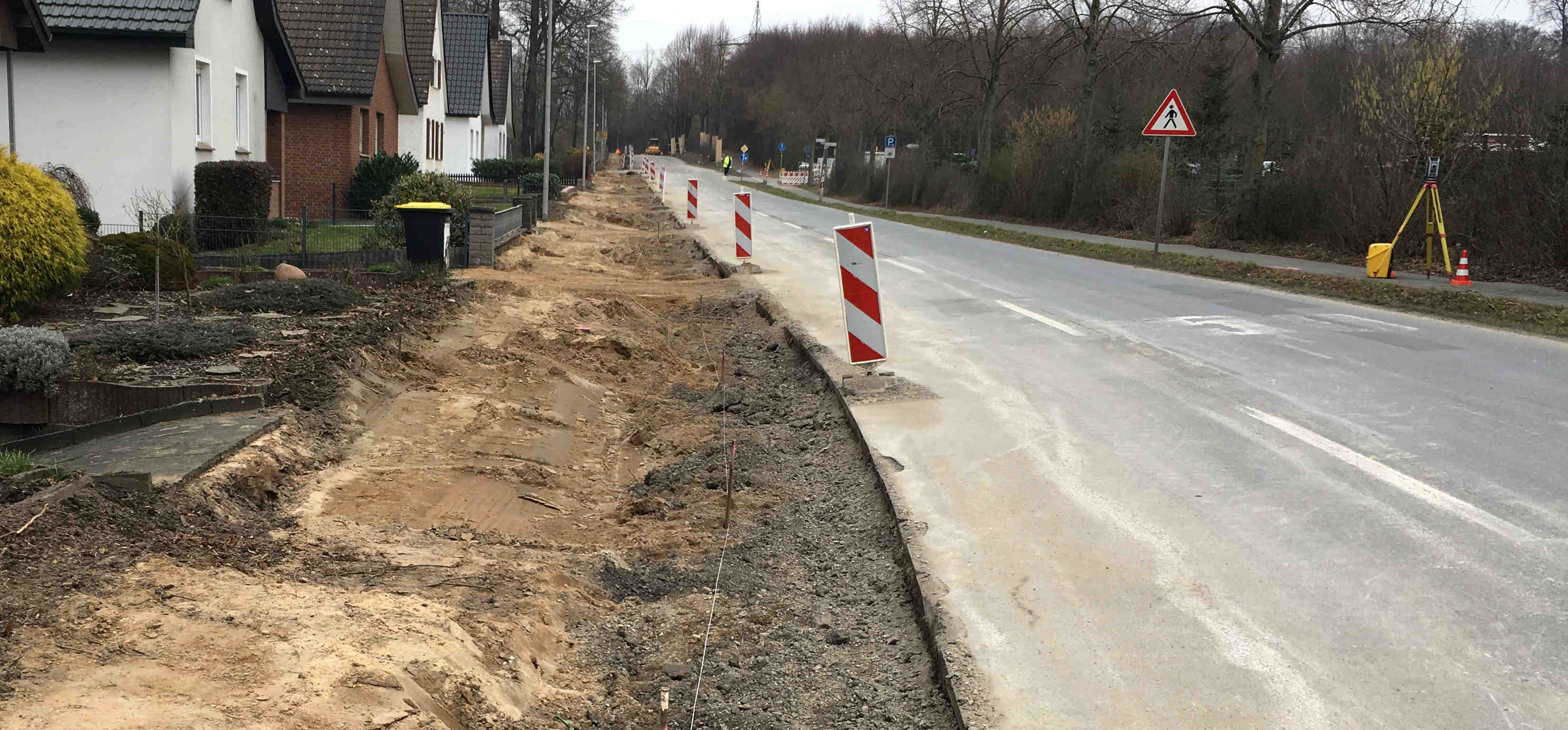

Ganz so schnell, wie vor einer Woche gedacht, geht’s jetzt doch nicht. Hab‘ ich’s doch geahnt! 😉 Was den Zeitplan betrifft, ist trotzdem alles in Butter und man kann ehrlich sagen: Die Bauarbeiter kommen gut voran. Der Einbau der Straßenabläufe ist wie versprochen, komplett fertig geworden. Die Leerrohre, für einen eventuellen Breitbandausbau, liegen bis zur Badstraße. Die Bordsteine sind bis zur Mitte des Abschnitts zwischen dem Bruchkampweg und der Badstraße gesetzt. Was noch fehlt, ist die Rinne. Und zwar nicht nur der Einbau: Die Rinnsteine wurden noch nicht geliefert.
Alles bereit für die Bordsteine

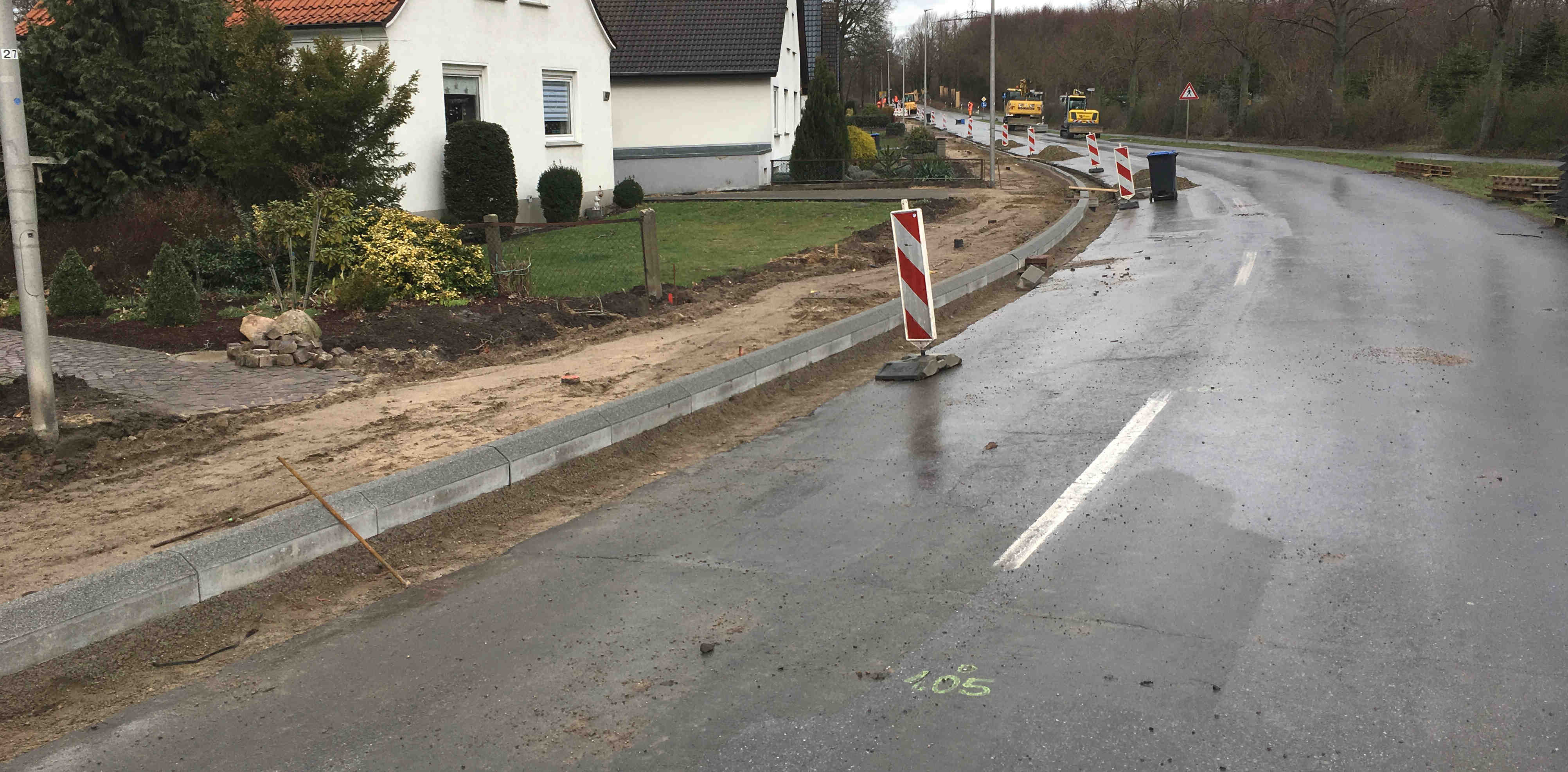

Im 1. Bauabschnitt in der Maschstraße sind die Leerrohre für ein schnelles Internet und die Straßenabläufe bis auf Höhe der Badstraße eingebaut. Ab nächster Woche werden bereits die ersten Bordsteine gesetzt. Der Verlauf der Bordsteinkante ist schon abgesteckt. Außerdem werden die letzten Straßenabläufe zwischen der Badstraße und Im Bruche gesetzt. Für mich ist es gerade ein recht „interessantes“ Gefühl, hier schon über die Abschlussarbeiten bei den Gullys zu berichten. Ich mein: Die Bauarbeiten haben doch gerade erst angefangen … Ich staune! Laut Auskunft meiner Ansprechpartner bei der Gemeinde Hiddenhausen ist die Baufirma wohl echt auf Zack. 🙂
Ab nächster Woche wird schon wieder heile gemacht

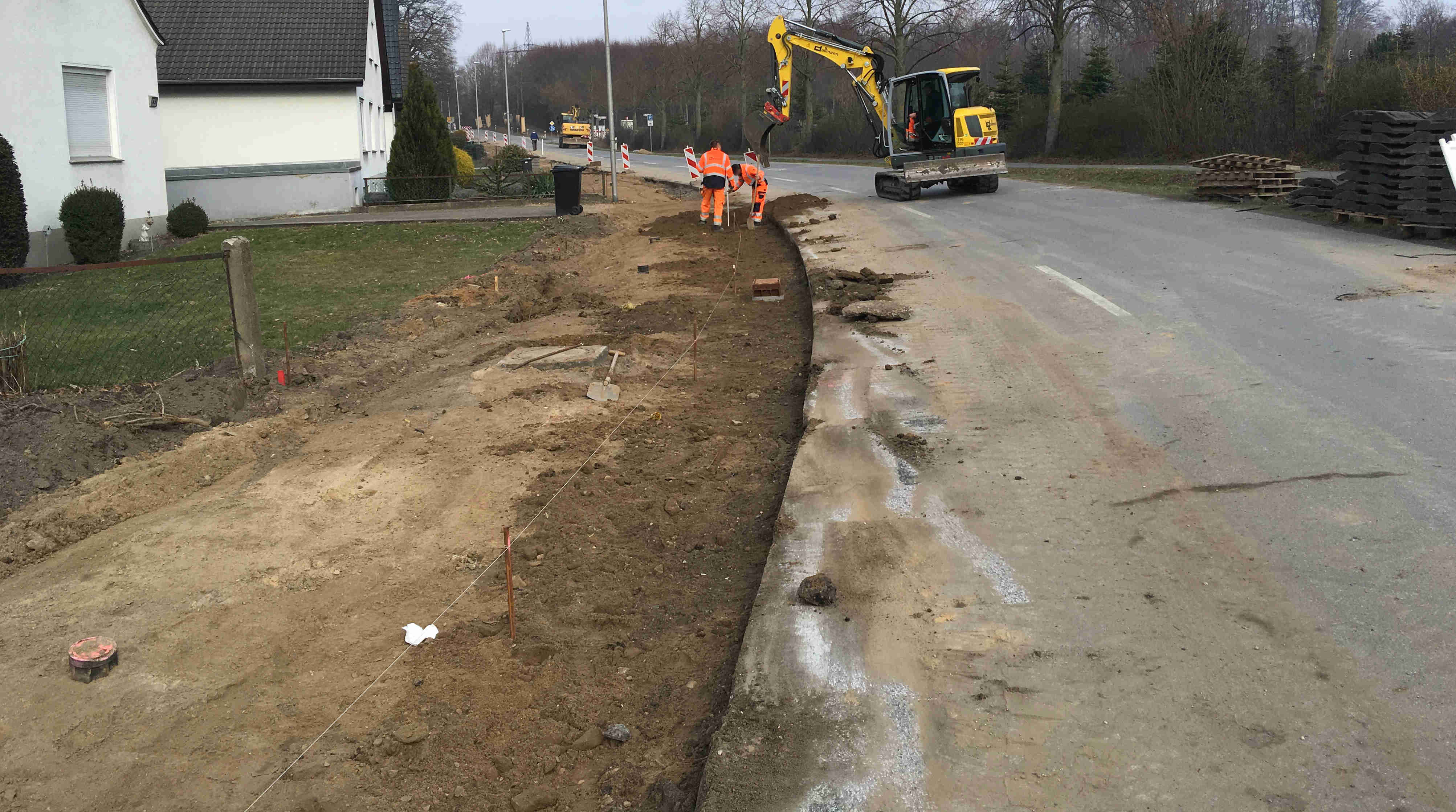

Im 1. Bauabschnitt der Maschstraße ist der Gehweg seit heute komplett verschwunden. Anwohner erreichen Ihre Grundstücke über provisorische Zufahrten. Für die kommende Woche stehen kleinere Fräsarbeiten an der Straße auf dem Programm, damit der Bürgersteig etwas verbreitert werden kann. Mit dem Anpassen der Straßenabläufe an die neuen Gegebenheiten geht es nach einer Woche Abriss, jetzt schon mit dem Wiederaufbau los. Zum „wieder heile machen“ gehört auch das Verlegen von Leerrohren, für einen eventuellen Breitbandausbau.
