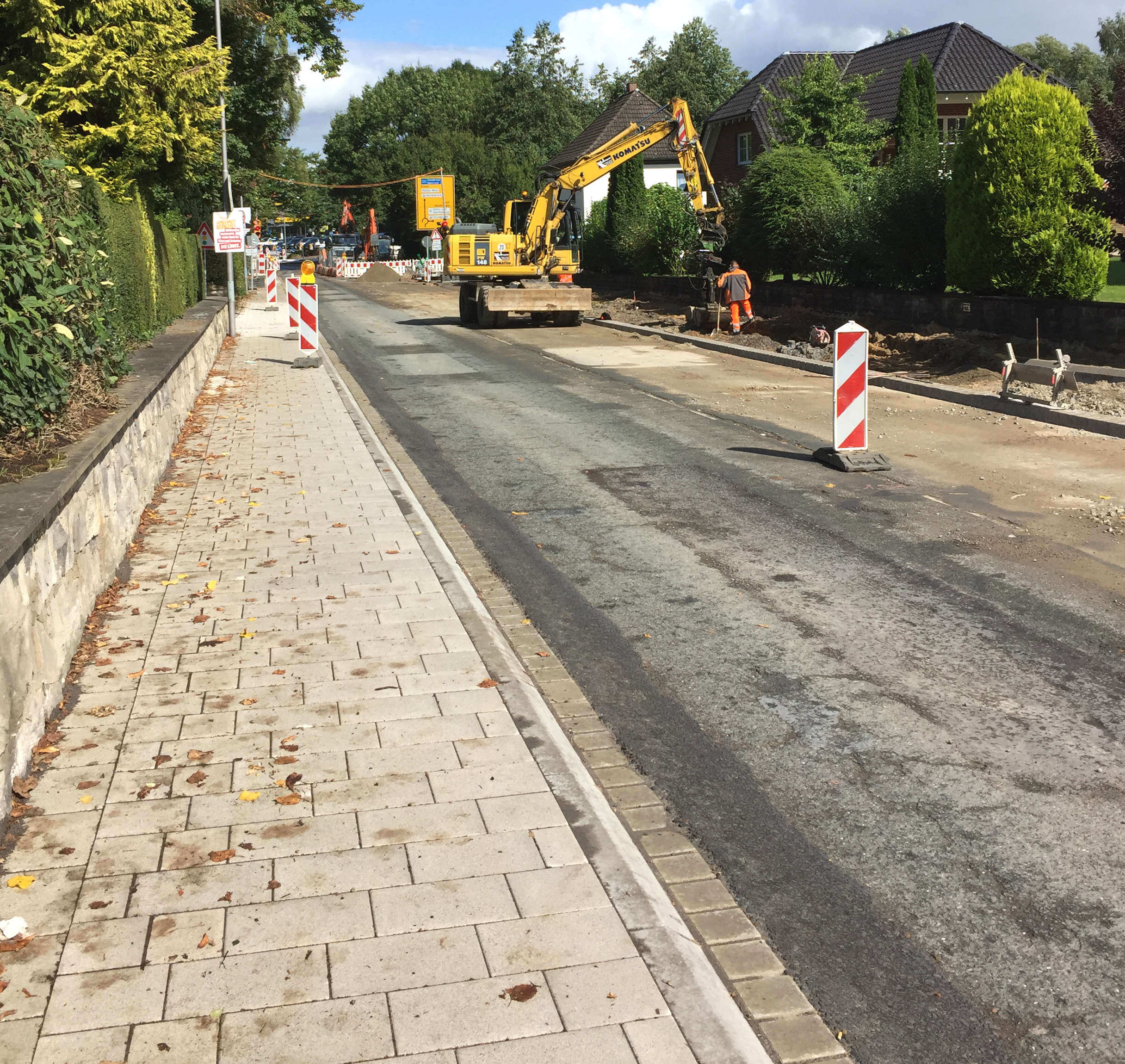

Der zuletzt eingebaute Asphalt wird seit gerade mal zwei Wochen befahren und schon ist die nächste Rutsche in Sicht. Zwischen dem 18. und dem 26. September wird die Lange Straße in dem Abschnitt zwischen der Bussche-Münch-Straße und dem Kreisel Ravensberger Straße unter Vollsperrung wieder schön gemacht. Danach geht es Schlag auf Schlag weiter: Vom 27. bis zum 29. September wird die Strecke zwischen dem Kreisverkehr Ravensberger Straße und dem nördlichen Kreisel voll gesperrt, um das letzte Stück gerade Strecke zu asphaltieren. Die Tankstellen bleiben während der Sperrung erreichbar. Zum guten Schluß fehlt dann nur noch die Fahrbahn im mittleren Kreisel, für die es noch keinen konkreten Termin gibt. Die genannten Sperrtermine sind beantragt und die Einhaltung der genauen Tage ist wetterabhängig. Starkregen würde die Arbeiten verzögern. [Read more…]
Bauabschnitt: Am Montag wird gewechselt
Am Montag wird der 1. Bauabschnitt (BA) komplett fertig gestellt und im Laufe des Vormittags wieder in beide Richtungen für den Verkehr freigegeben. Gleichzeitig wird die Einbahnstraßenregelung in den 2. und 3. BA verschoben. Sie umfasst dann die gesamte Strecke zwischen der Poststraße und dem Kreisverkehr Ravensberger Straße. Weil die Baufirma deutlich mehr Personal als ursprünglich geplant vor Ort hat, können die beiden Bauabschnitte zusammengelegt werden. Mehr Leute brauchen mehr Arbeit, lautet die Devise. Der hohe Personaleinsatz ist auch der Hauptgrund dafür, dass die Bauarbeiten im Moment sechs bis sieben Wochen vor dem eigentlich kalkulierten Zeitplan liegen. [Read more…]
Vorsicht Haftkleber!
Anfang nächster Woche geht es in der Baustelle planmäßig mit den Asphaltarbeiten los. Am Montag und am Dienstag wird wieder Haftkleber – um den Sie einen großen Bogen machen sollten! – auf die Fahrbahn gespritzt. Fußgänger und (schiebende) Radfahrer können die Gehwege benutzen. Die Straße zu überqueren ist im 1. Bauabschnitt jedoch nicht möglich! Selbst wenn Sie niemand erwischen sollte, wären die Konsequenzen ziemlich böse. Der Haftkleber versaut zunächst Ihre Schuhe und Hose. Weiter geht es über die Schuhsolen mit dem frisch gepflasterten Gehweg und allen Böden, die Sie in Folge betreten. Ob es sich dabei um ein Geschäft in der Langen Straße, den Innenraum Ihres Autos oder Ihre private Wohnung handelt, interessiert den Kleber – der sich nicht mehr entfernen lässt! – nicht die Bohne. Am Ende hilft nur noch wegschmeißen beziehungsweise neu machen. [Read more…]
Vollsperrung 1. Bauabschnitt vom 22. – 27. Mai

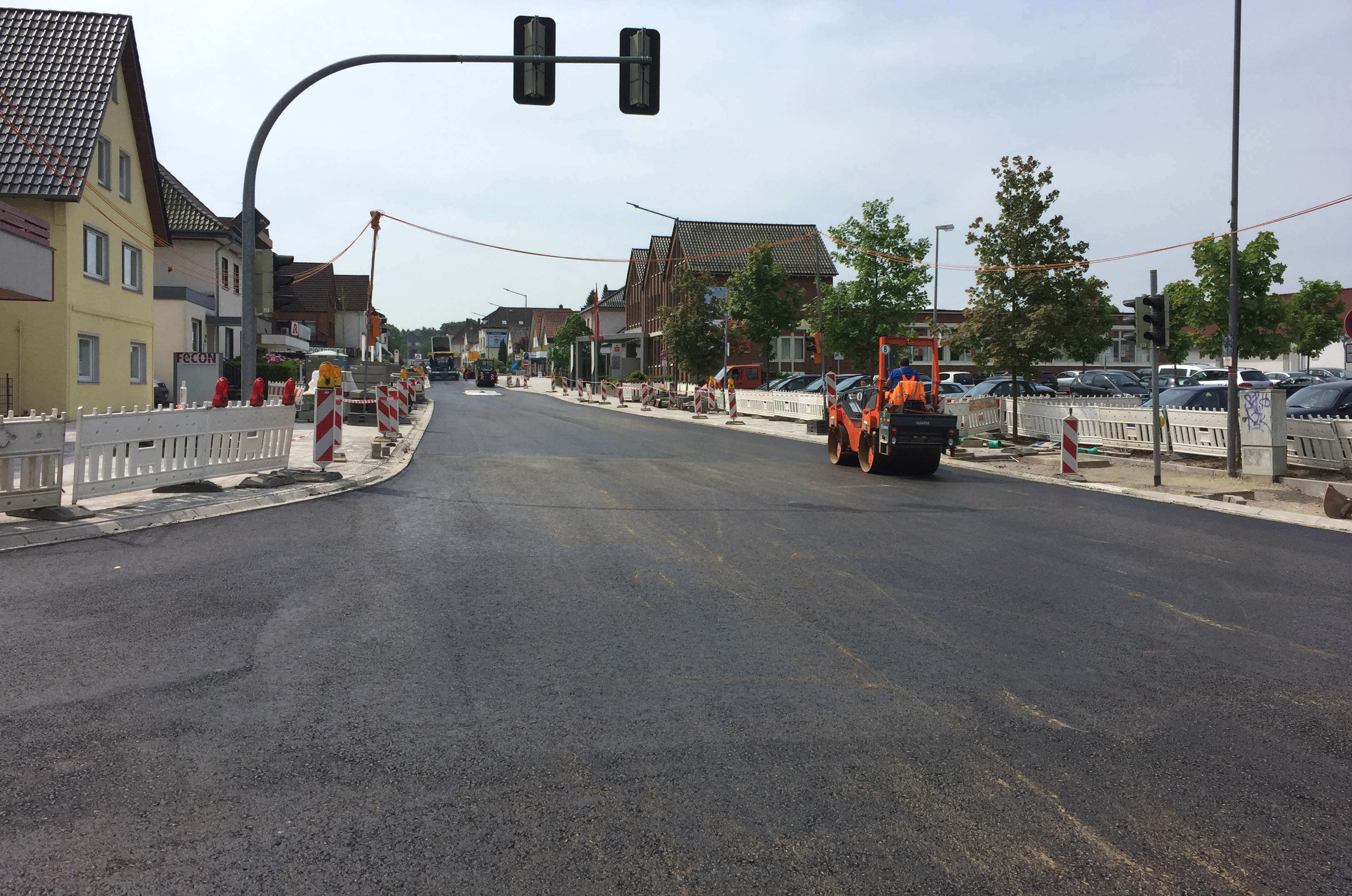

Vom Montag, den 22. bis zum Samstag, den 27. Mai, wird die Fahrbahn im 1. Bauabschnitt (1. BA) asphaltiert und inklusive der Fahrbahnmarkierung komplett fertig gestellt. Voraussichtlich am Samstag wird dieser Bereich dann mit Abschluss der Arbeiten wieder für den Verkehr freigegeben und in beide Richtungen voll befahrbar sein. Den genauen Freigabetermin geben wir an dieser Stelle bekannt, sobald er feststeht. Die Einbahnstraße wandert dann ein Stück weiter und wird sich zwischen der Kreuzung Poststraße / LIDL und der Bussche-Münch-Straße befinden. [Read more…]
Nur noch Restarbeiten auf der Westseite

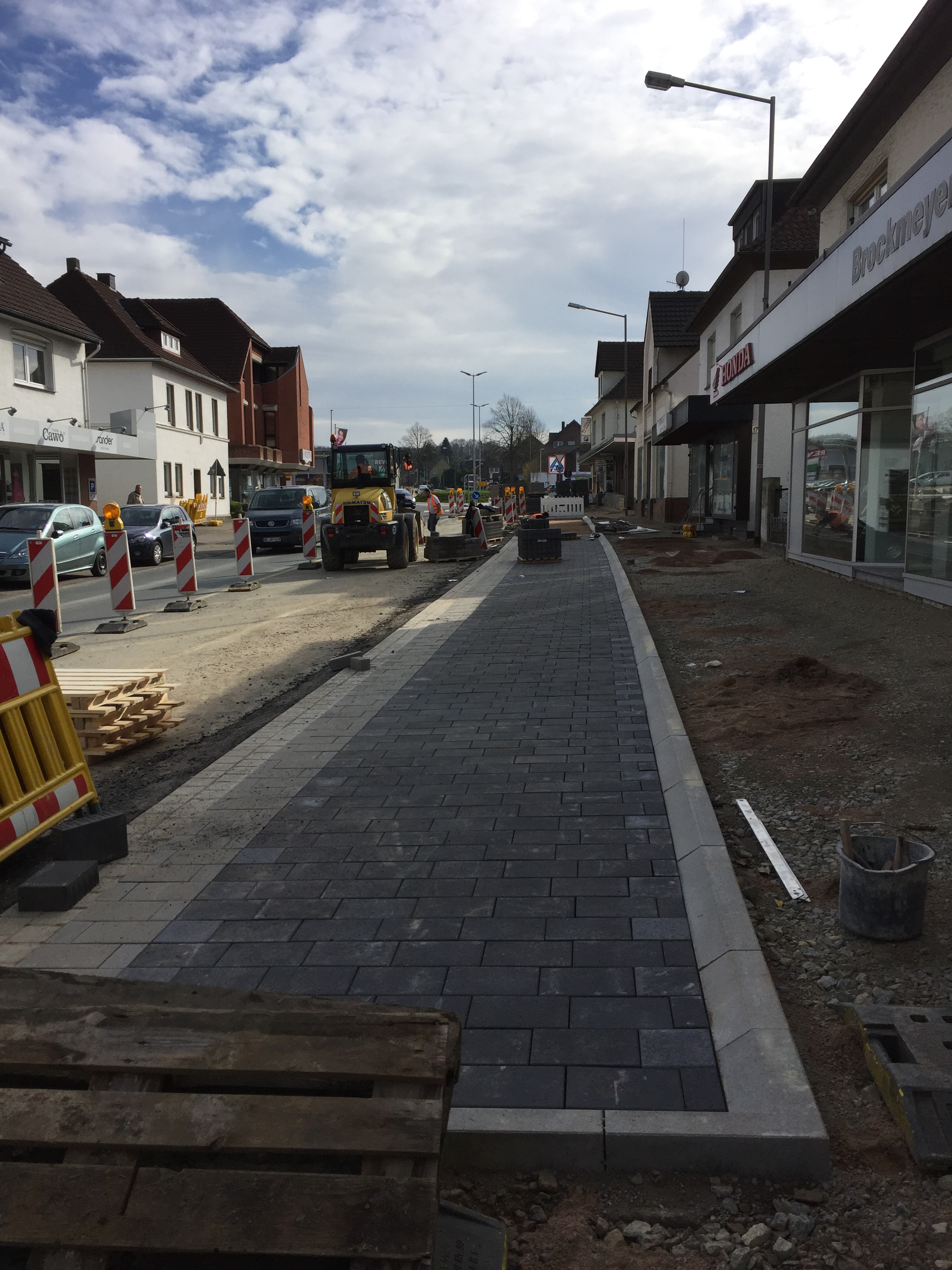

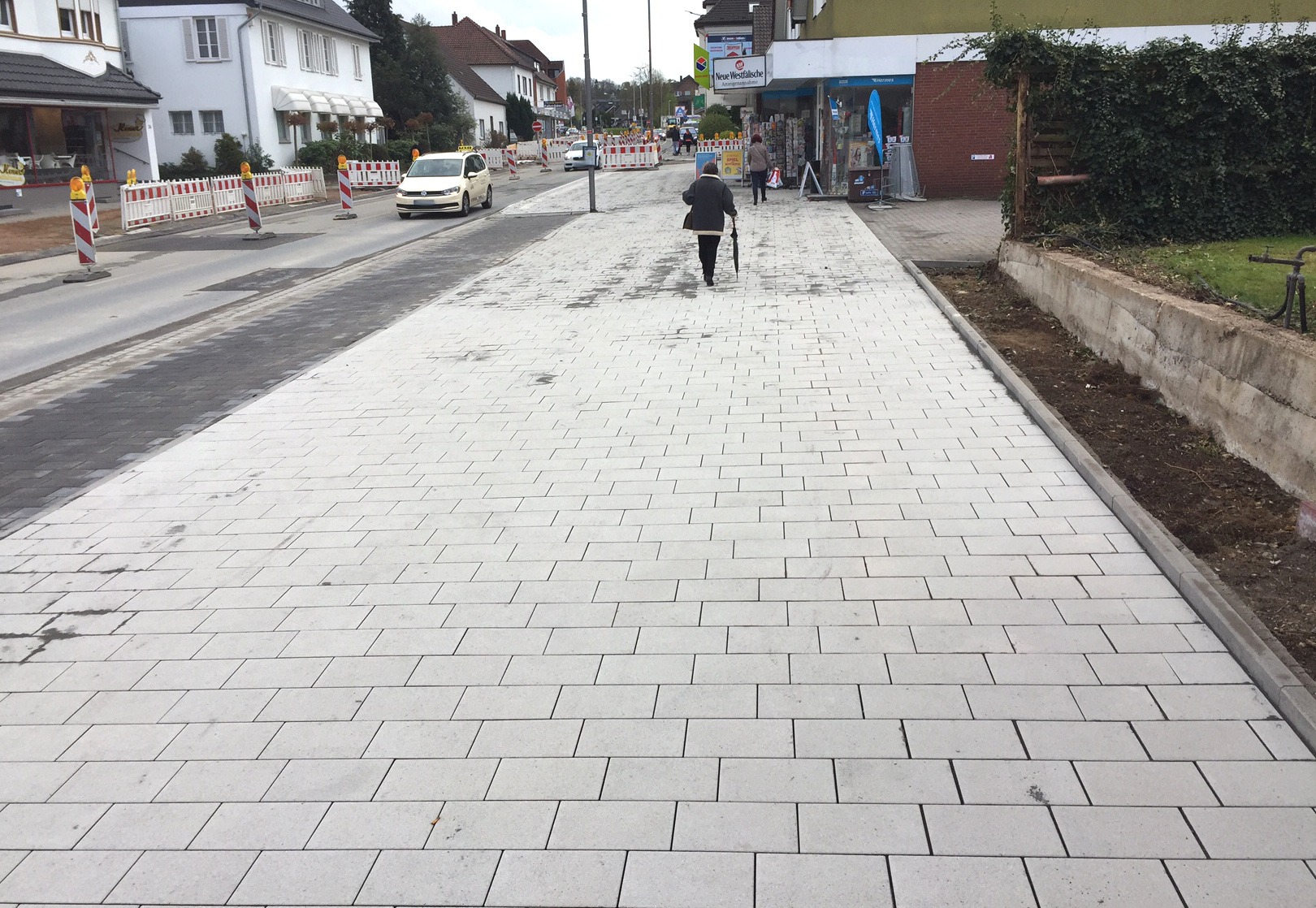

Auf der westlichen Straßenseite der Langen Straße sind die Pflasterarbeiten am Gehweg und den Parkbuchten weitgehend abgeschlossen. Die Steine liegen bis kurz vor der Ampelkreuzung am LIDL. Auf der gegenüberliegenden Seite wurden die Nebenanlagen bis auf Höhe der Rosenapotheke abgerissen. Die Pflasterer sind mit den Bordsteinen und Parkbuchten bis zum Zahnarzt Peppmeier nachgezogen. Voraussichtlich in der letzten Aprilwoche wird dann der Kreuzungsbereich Poststraße angepackt. Dabei wird es zu halbseitigen Sperrungen kommen. [Read more…]
Seitenwechsel am Montag
Im 1. Bauabschnitt der Ortsdurchfahrt kommen die Bauarbeiter mit den Nebenanlagen auf der westlichen Straßenseite gut voran. Am Montag werden sie von der in Fahrtrichtung linken Seite auf die rechte wechseln. Gleichzeitig wechselt der Verkehr genau anders herum: Von rechts nach links. Um die Unfallgefahr so gering wie möglich zu halten, sollten die Fußgänger die Straße nur in den Furten, am Zebrastreifen oder der Fußgängerampel überqueren!
Anfang April: Sperrungen am nördlichen Kreisel

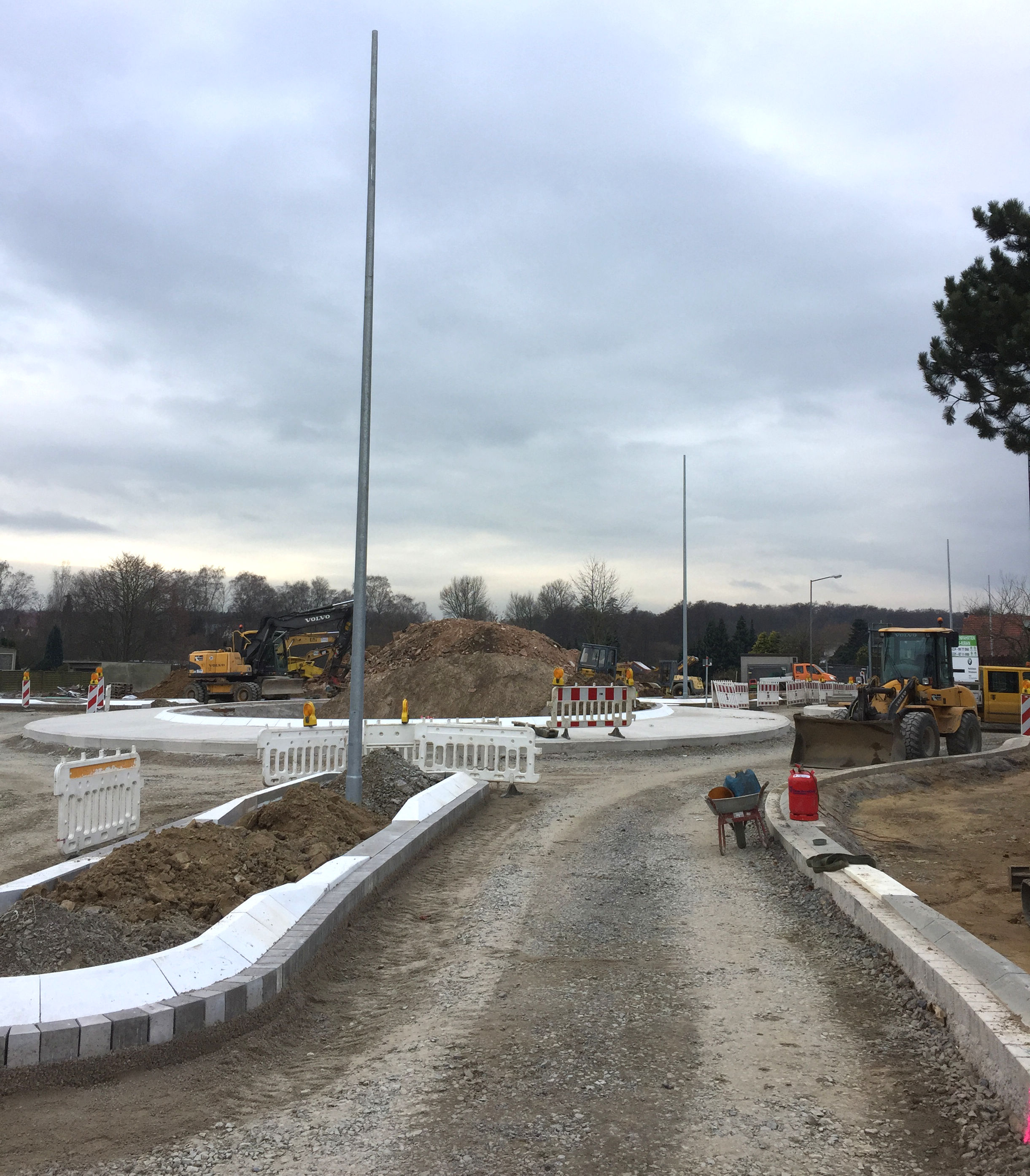

Am nördlichen Kreisverkehr wird es noch mal zu drei bis vier Tage dauernden, halbseitigen Sperrungen und einer Vollsperrung der Nordstraße kommen. Wie schon am 23. Februar berichtet, ist der Grund dafür, dass die Übergänge von der neuen Fahrbahn im Kreisel auf die alten Fahrbahnen der einmünden Straßen noch geglättet werden müssen. Die Strecke bleibt in alle Richtungen befahrbar. Der Verkehr wird mit einer Baustellenampel durch den neuen Kreisel geleitet. Als Termin ist im Moment Anfang April vorgesehen. Der Sperrantrag mit dem genauen Datum liegt noch nicht vor. Ich informiere Sie im Baustellentagebuch, sobald das der Fall ist. [Read more…]
Verstärkung für die Pflasterkolonne

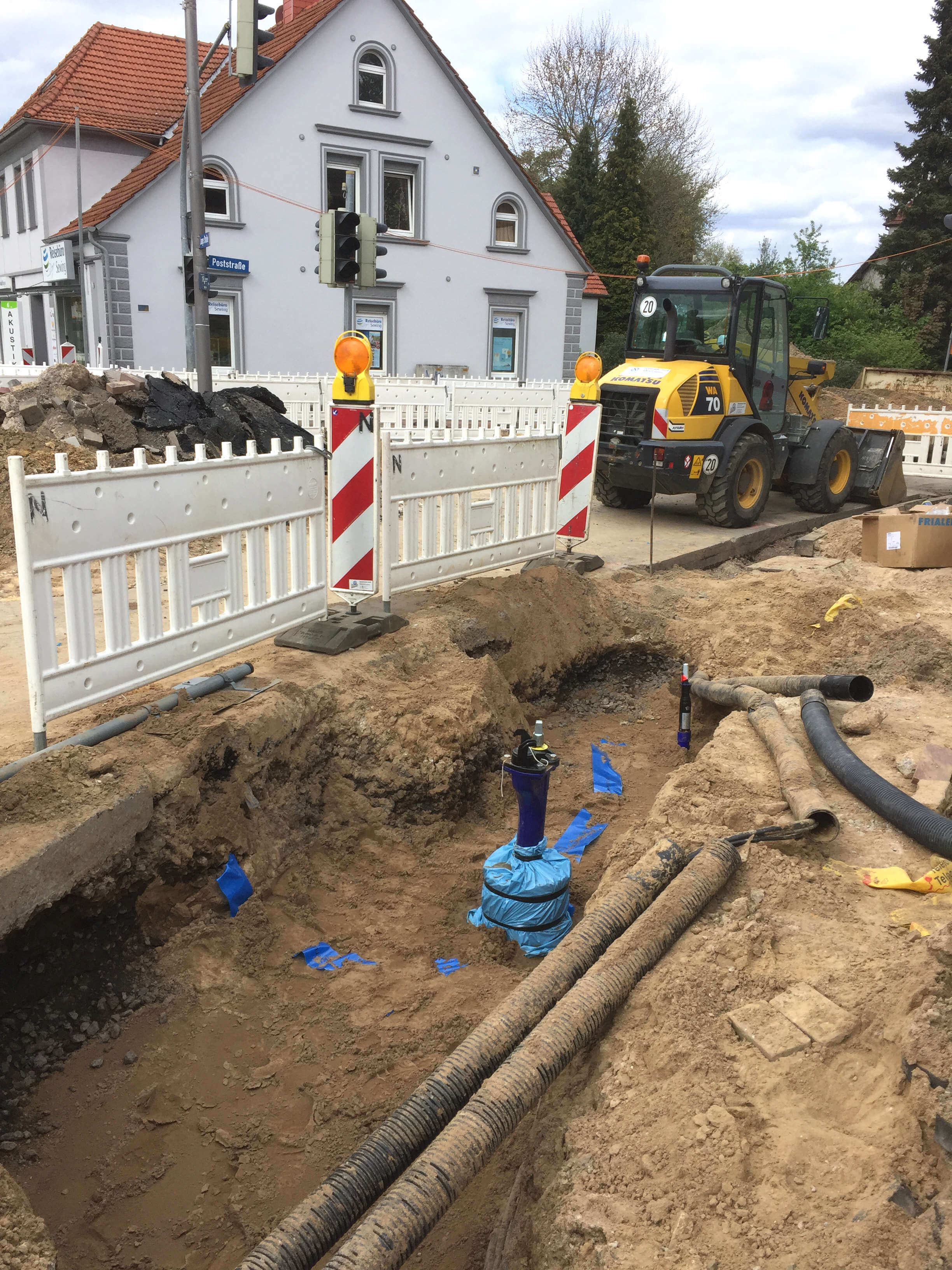

Die Arbeiten am Kanal und an den Versorgungsleitungen sind zwischen der Hermannstraße und dem LIDL abgeschlossen. Das bedeute freie Bahn für die Pflasterkolonne, die ab heute Verstärkung bekommt.

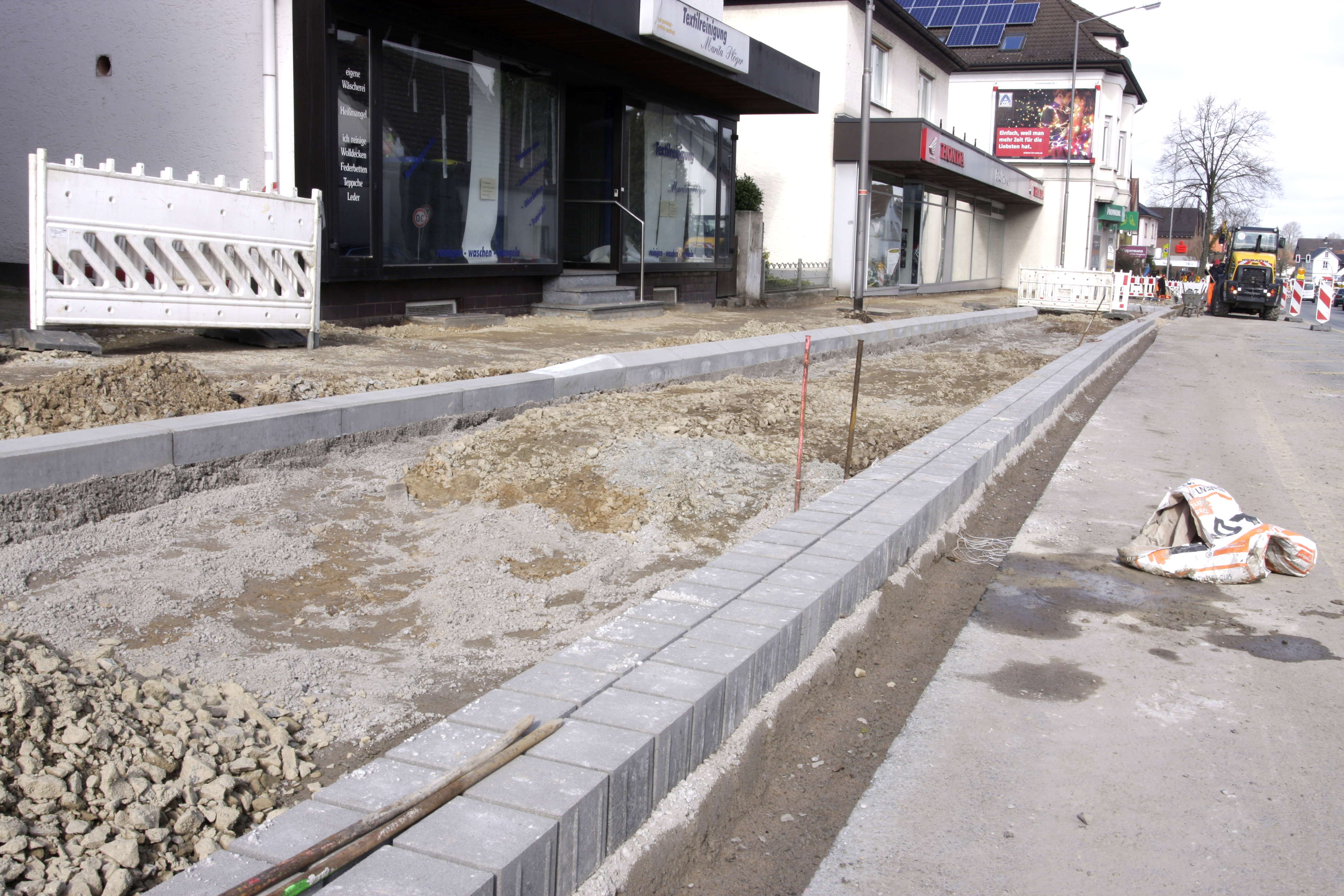

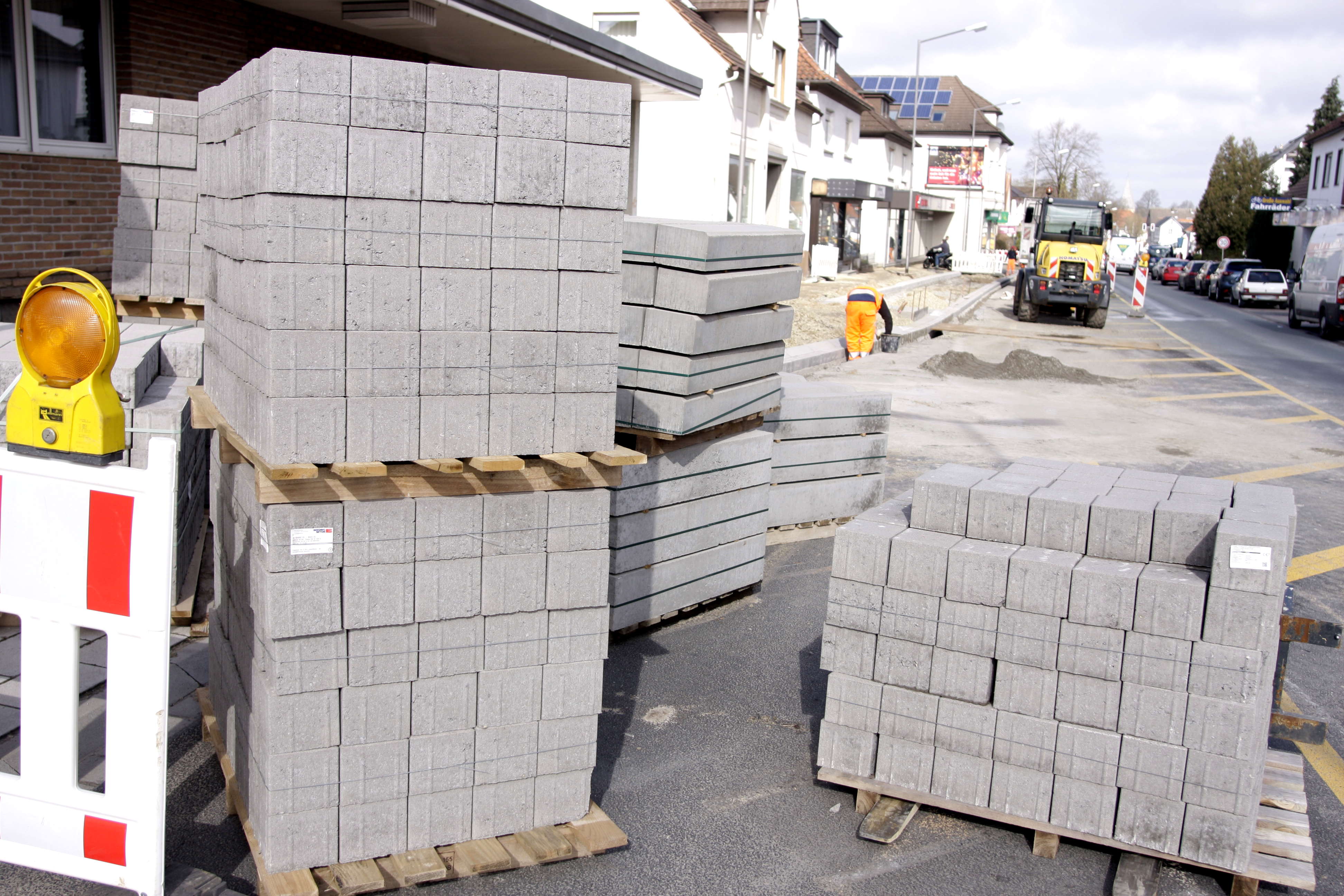

Am südlichen Kreisel wurden die ersten Rinnsteine bereits gesetzt. Jetzt soll es mit der Gosse und den Bordsteinen im 1. Bauabschnitt zügig voran gehen. Die Pflastersteine für den dazugehörigen Bürgersteig werden gerade extra für diese Baustelle produziert. Der vorgesehene Liefertermin ist Ende März.
Freie Fahrt im neuen Kreisverkehr

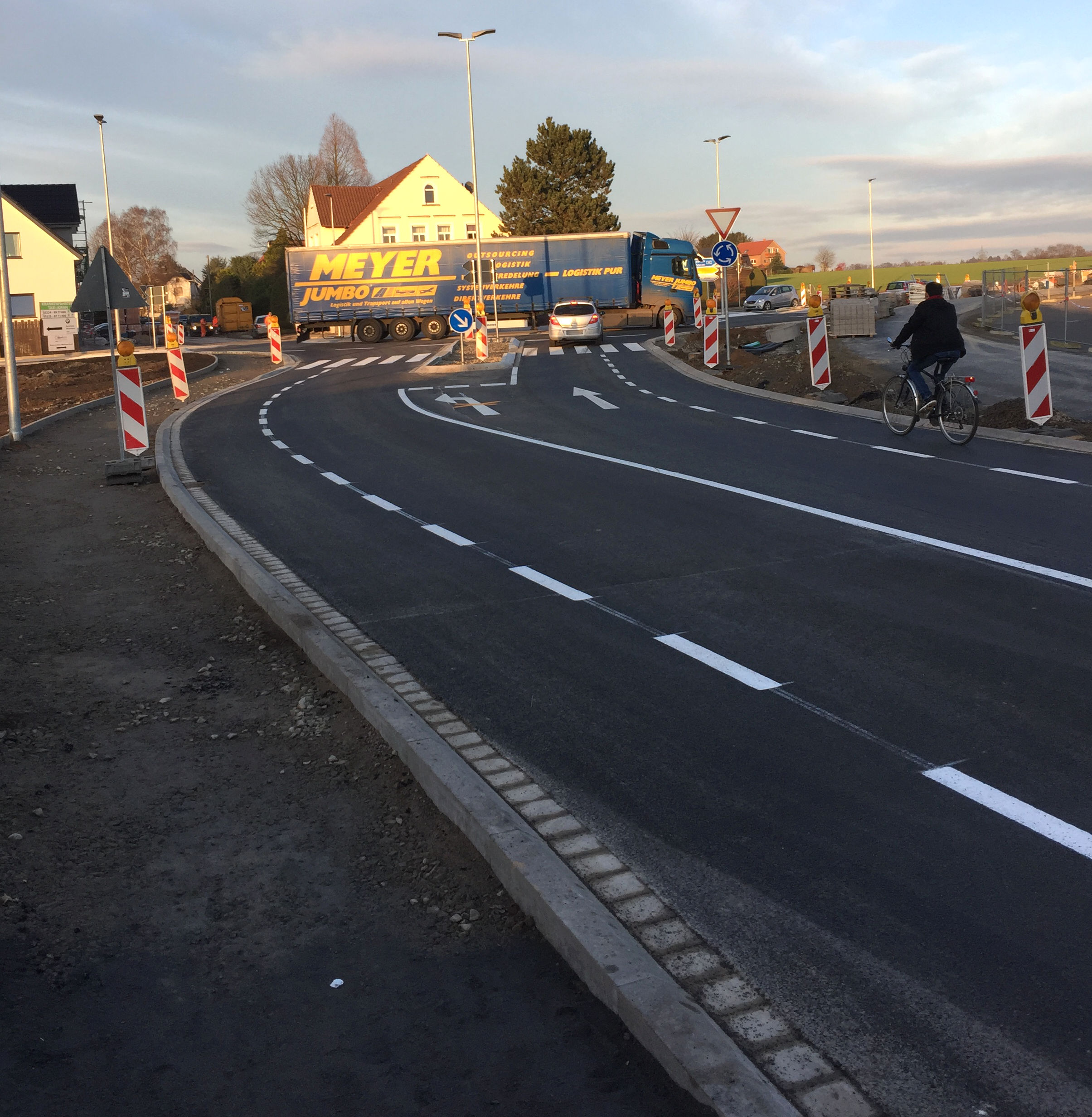

Seit gestern Nachmittag rollt der Verkehr wieder durch den nördlichen Kreisverkehr in Spenge. Auch die provisorischen Fahrbahnmarkierungen inklusive der Zebrastreifen sind fertig. Jetzt wird die Baustelle winterfest gemacht. Anschließend geht sie in die Weihnachtspause. Wann genau es weitergeht ist witterungsabhängig. Weil bei der Baufirma über den Jahreswechsel eine Innenrevision und Wartungsarbeiten bei den Maschinen auf dem Programm stehen, vermutlich frühestens ab Mitte Januar. [Read more…]
Asphalteinbau: Hoffen auf Standwetter

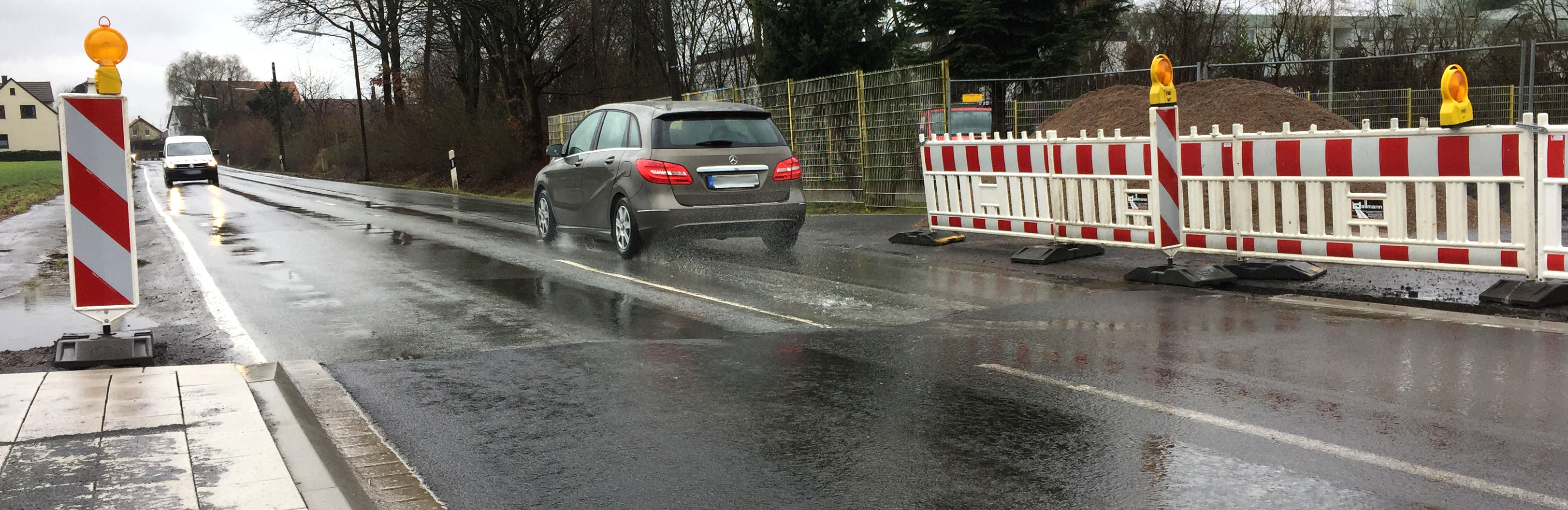

Asphalteinbau am 5. Dezember. Ich sage es Ihnen gleich: Das wird nicht klappen. Der Frost der vergangenen Tage hat zu Verzögerungen im Bauablauf geführt. „Die Qualität der Bauausführung muss am Ende passen. Da wollen wir jetzt nichts übers Knie brechen“, sagt Jens Nickolaus von der Stadt Spenge. Er geht davon aus, dass nur zwei bis drei Tage später als geplant asphaltiert wird. Damit würde terminlich immerhin die angepeilte Kalenderwoche eingehalten. [Read more…]
