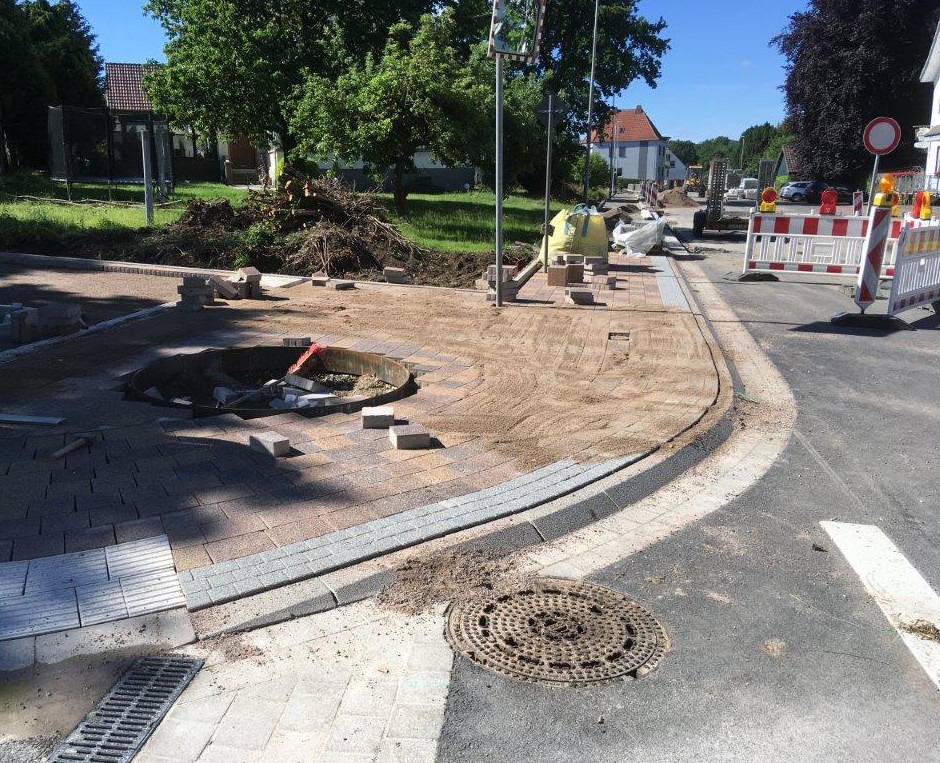

In der Maschstraße ist der alte Bürgersteig komplett raus. Der neue Gehweg ist schon so weit vorbereitet, dass das „Innenleben“ gepflastert werden kann. Weil am Brückentag in der Baustelle nicht gearbeitet wird, soll es damit am Montag los gehen. Neuigkeiten gibt es auch beim Personal: Der bisherige Vorarbeiter hat heute seinen letzten Arbeitstag. Sein Nachfolger wird Gerrit Rubel.
Pflasterer erreichen Wilhelmstraße erst nächste Woche
Obwohl die zweite Pflasterkolonne in der Baustelle Maschstraße eingetroffen ist, wird das Ziel für diese Woche nicht erreicht. Montag wurde erwartungsgemäß aufgrund des Feiertags nicht gearbeitet. Am Dienstag kam noch ein Schlechtwetter-Ausfalltag dazu. Gestern legten die Pflasterer dann wieder los, auch wenn sie beim Arbeiten zeitweise nass wurden. Das Etappenziel Wilhelmstraße wird jetzt wohl im Laufe der kommenden Woche erreicht, die ja auch wieder einen Feiertag zu bieten hat. Man kommt ja zu nichts! Die ganzen Feiertage im Moment bringen auch mich in arge Bedrängnis mit meinen Terminen. Es ist einfach furchtbar! Das finden Sie doch auch, oder? 😉
Pflasterkolonne will Wilhelmstraße bis zum 14. Juni erreichen

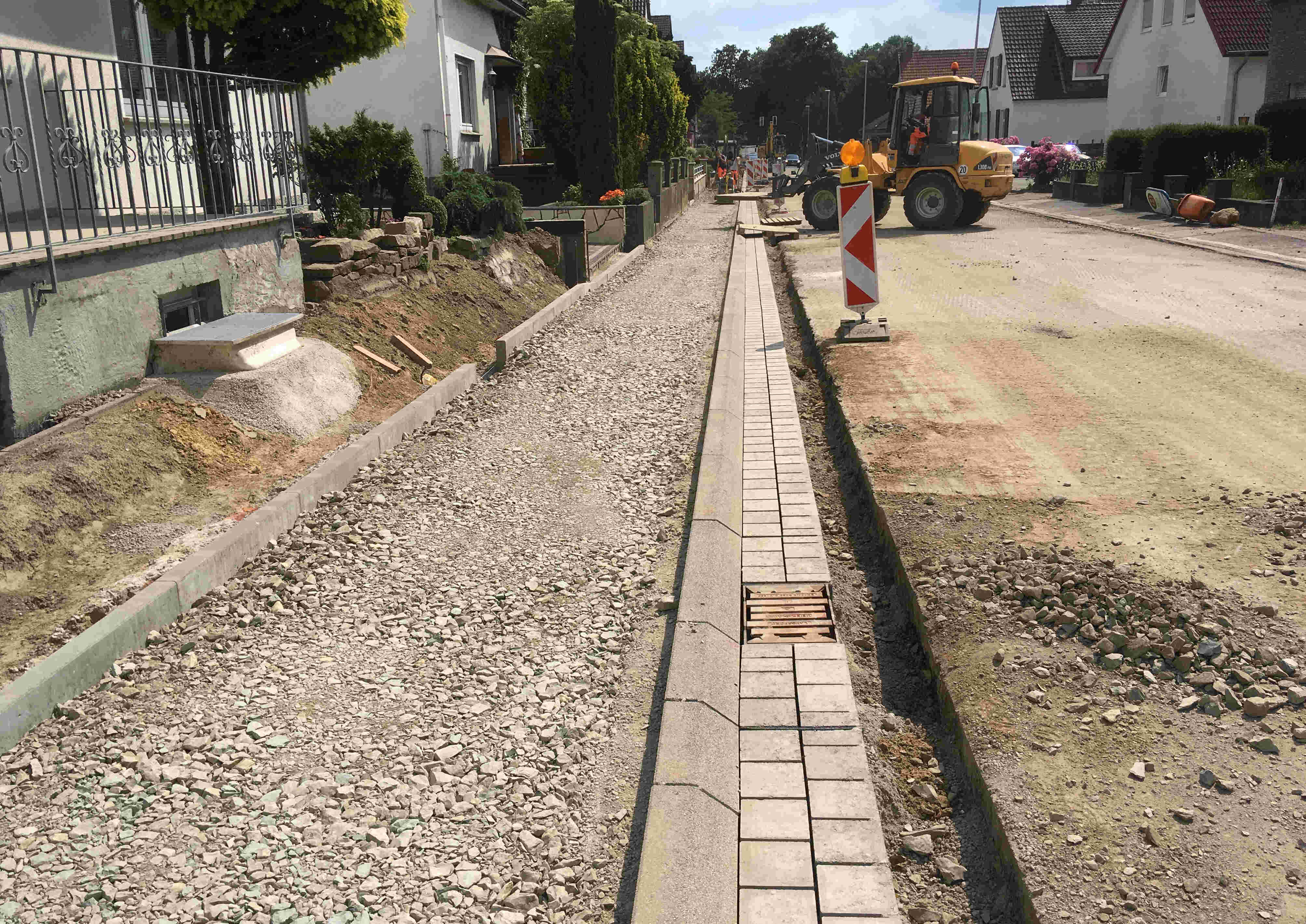

Mit Rinne und Bordstein sind die Pflasterer seit meinem letzten Bericht gut voran gekommen. Der Rottbrinkweg wurde bereits erreicht. Bis Ende nächster Woche (14. Juni) wollen die Jungs trotz Feiertag, an der Wilhelmstraße ankommen. Die zweite Pflasterkolonne kommt am nächsten Mittwoch eventuell von einer anderen Baustelle wieder dazu, um den Rahmen des Gehwegs auszupflastern. Und auch die Freifläche an der Einmündung „Neuer Weg“, die jetzt schon nicht mehr wiederzuerkennen ist. Auch an den Bushaltestellen und den Stromanschlüssen für die Beleuchtung des neuen Zebrastreifens wird gearbeitet.
Bushaltestellen wandern Richtung Norden

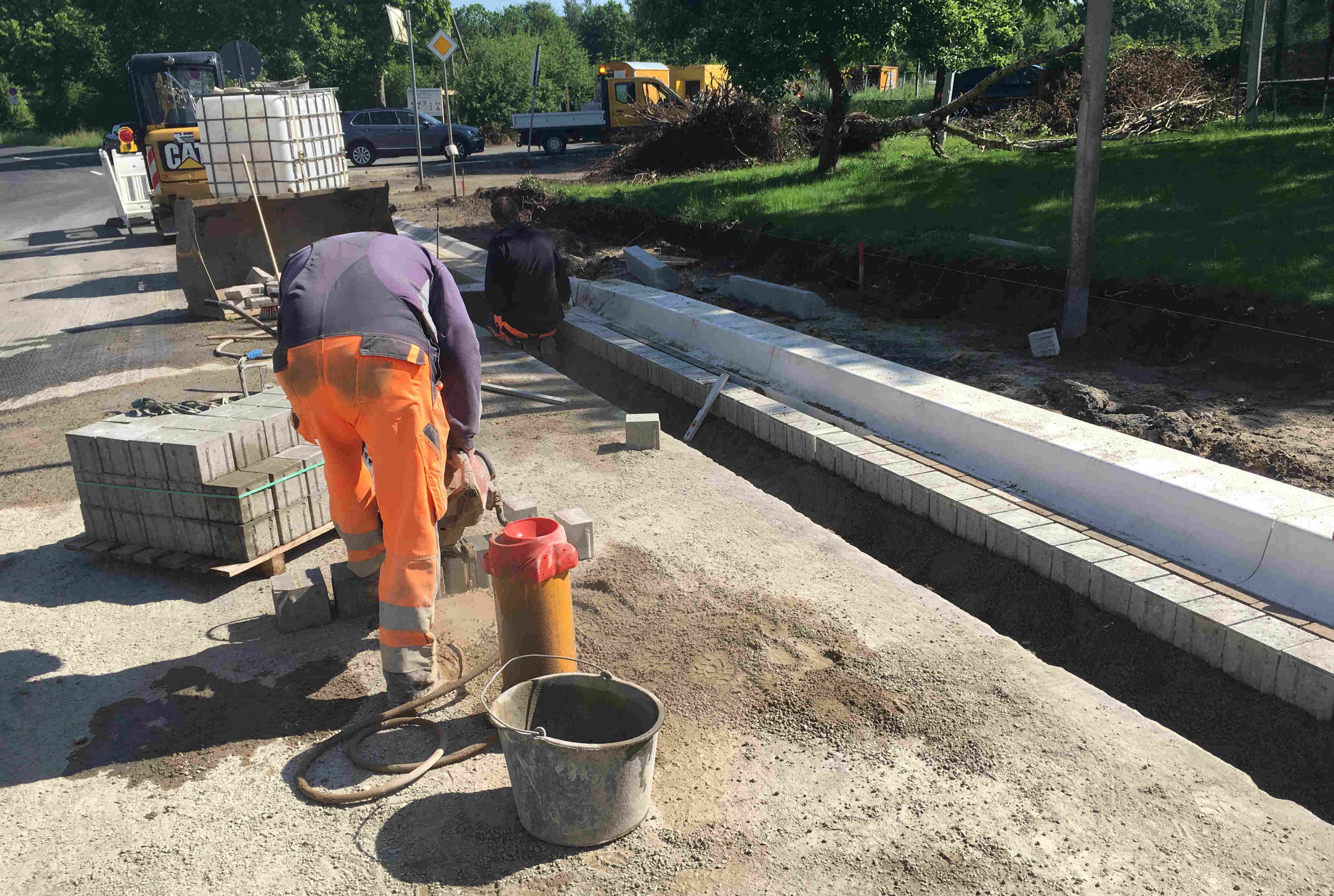

Die Fahrbahndecke der Maschstraße wurde im zweiten Bauabschnitt planmäßig abgefräst. Auch der alte Bürgersteig ist zwischen der Einmündung Neuer Weg und Rottbrinkweg verschwunden. Damit ist auf diesem ersten Teilstück jetzt genug Platz, um den Rahmen des neuen Gehwegs zu setzen. Ein gutes Stück ist bereits geschafft. An der Reihe war sogar schon die barrierefreie Ausführung der Bushaltestelle „Masch“. Die ist nämlich auf beiden Seiten etwas weiter in Richtung Norden gewandert. Fahrgäste steigen deshalb zukünftig gegenüber vom / am Waldecker Hof ein.
Fräsarbeiten in der Maschstraße: Am Montag ist die Straße auch für Anlieger gesperrt

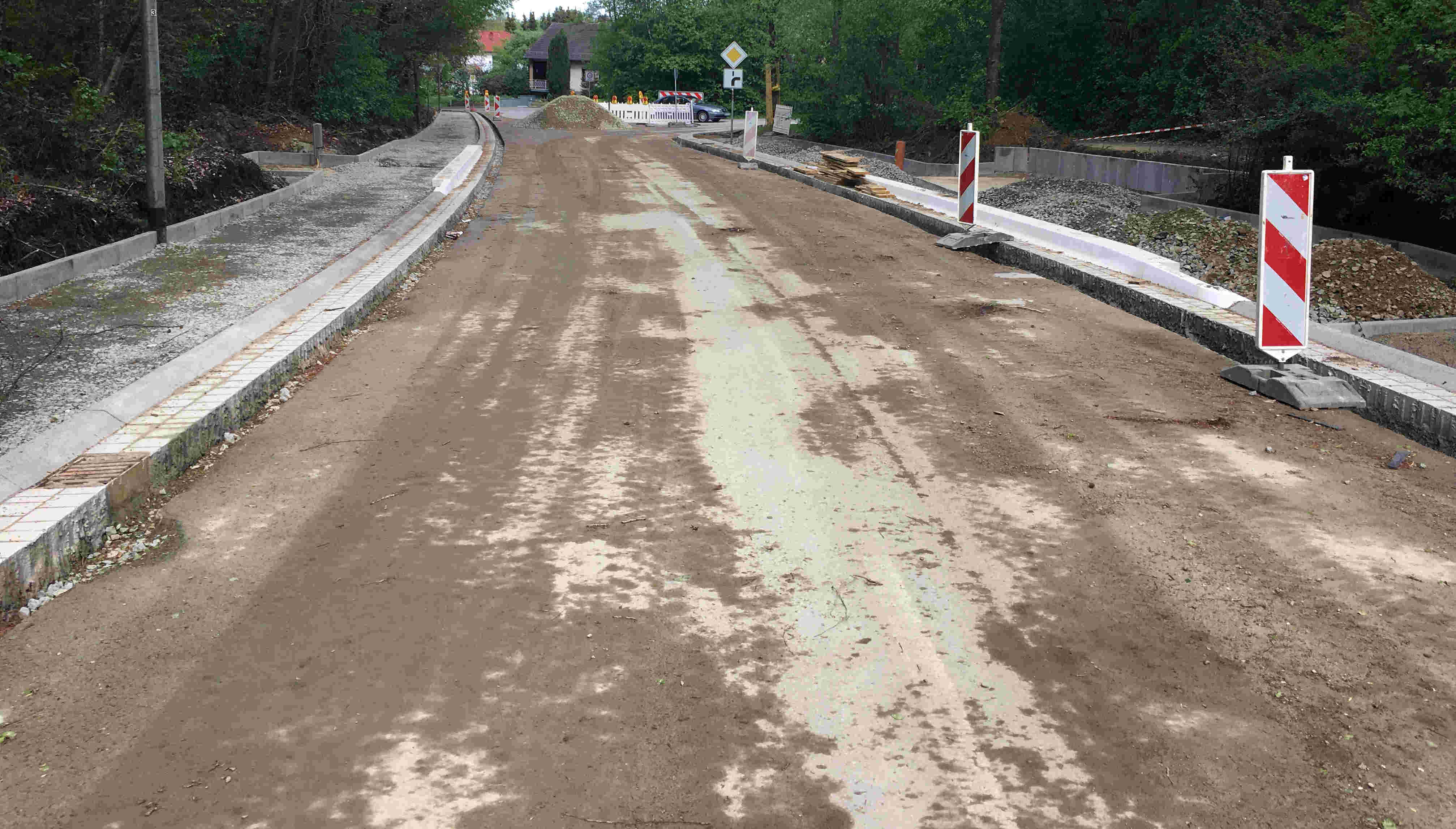

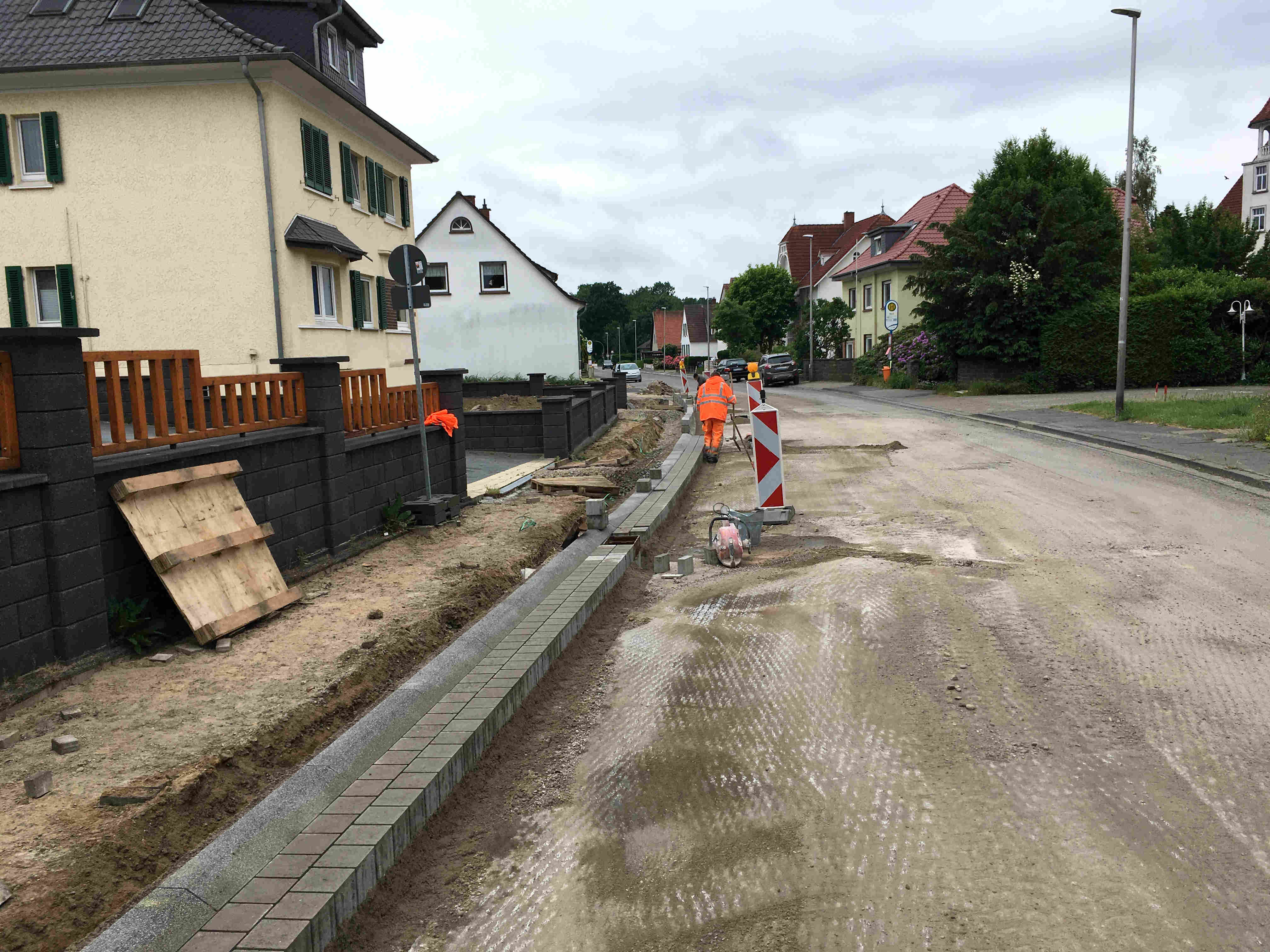

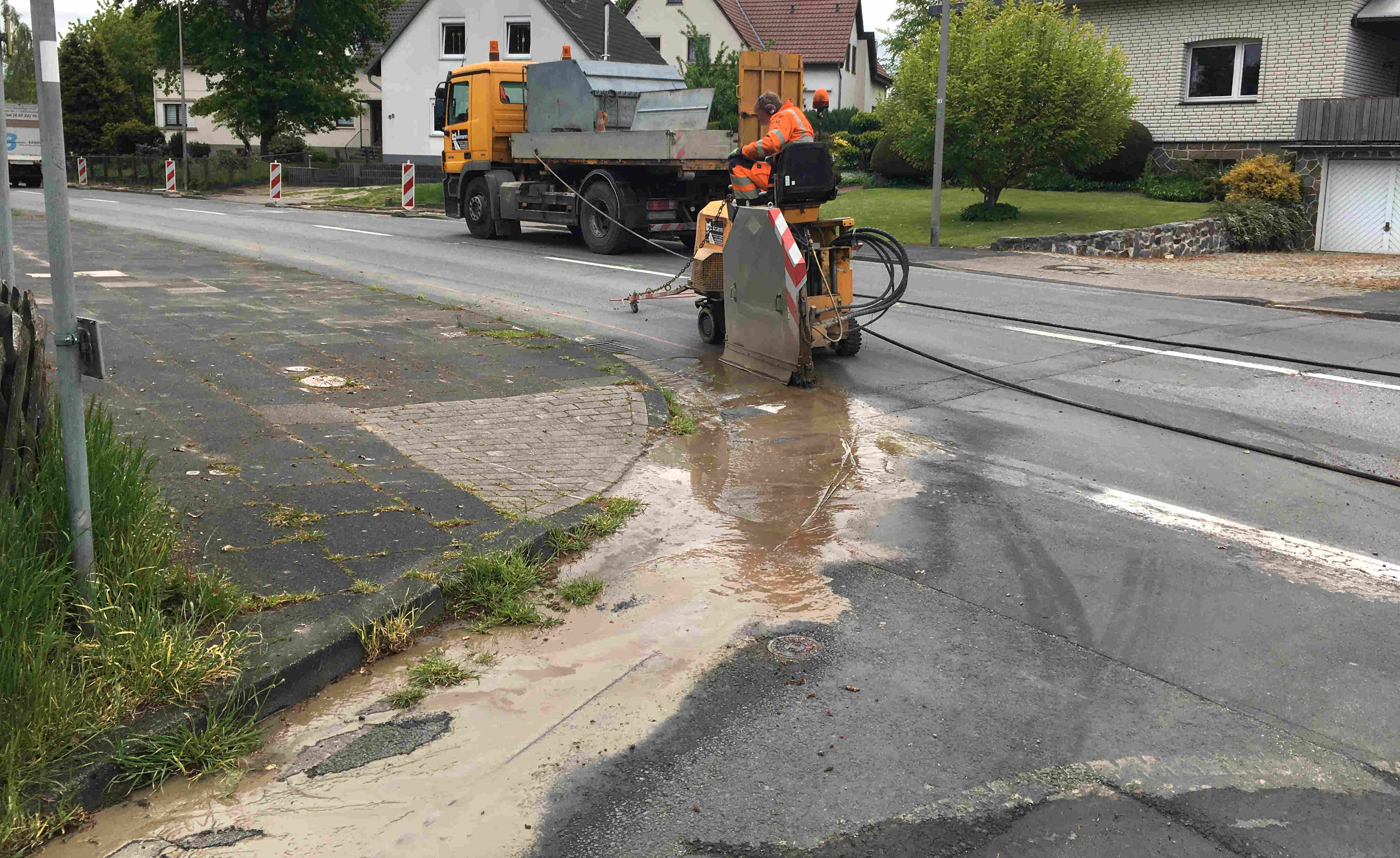

Der Wechsel in den 2. Bauabschnitt ist heute wie geplant über die Bühne gegangen. Bereits am nächsten Montag (20. Mai) wird die oberste Asphaltschicht abgefräst. Los geht es um 06:30 Uhr Morgens. An diesem Tag werden auch Anlieger und Anwohner diesen Teil der Maschstraße bis zum späten Nachmittag – nicht! – befahren können. Die Ränder der Fahrbahn werden, auf der in Richtung Löhner Straße gesehen linken Seite, bereits abgeschnitten. Ein Bagger wird die abgetrennten Teile in Kürze raus nehmen. Das schafft Platz zum Arbeiten für die Pflasterer, die später die Rinn- und Bordsteine erneuern werden.
Asphalteinbau: Erste Schicht ist drin

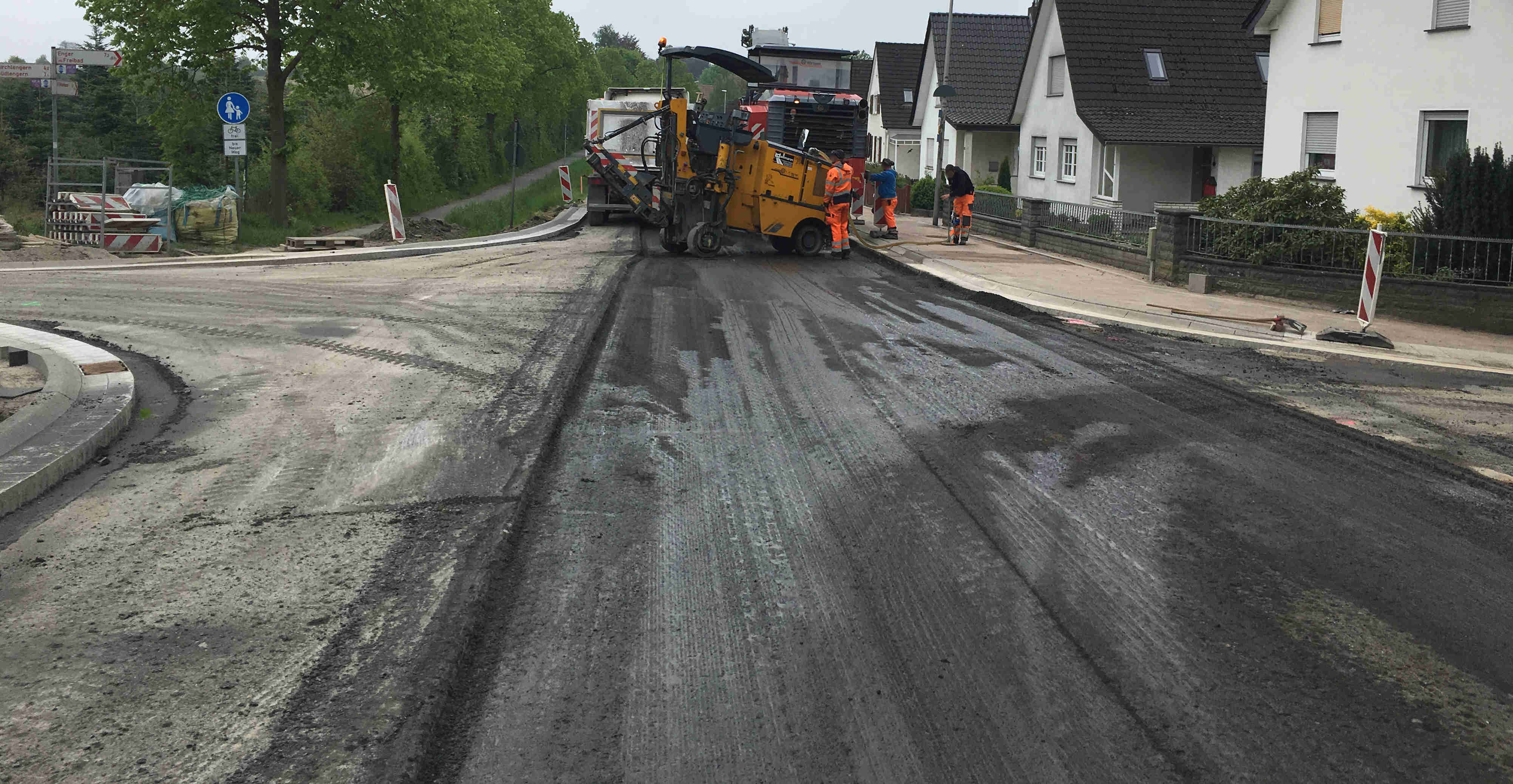

Bei dem strömenden Regen gestern Abend, habe ich für die Asphaltierung der mittleren Binderschicht heute schwarz gesehen. Passend zum Arbeitsbeginn spielte das Wetter dann aber mit. Das gleiche Glück bräuchten wir ehrlich gesagt Morgen, wenn die Deckschicht asphaltiert werden soll, noch mal. Der Wetterbericht für den Vormittag zeigt nämlich gleich zwei Regentropfen, die aus einer dicken, grauen Wolke fallen. Nachmittags sieht es gut aus. Das wird schon. So lange dauert es mit dem Asphaltieren ja nicht. Die Binderschicht müsste jedenfalls, wenn Sie diese Zeilen lesen, schon fertig sein.

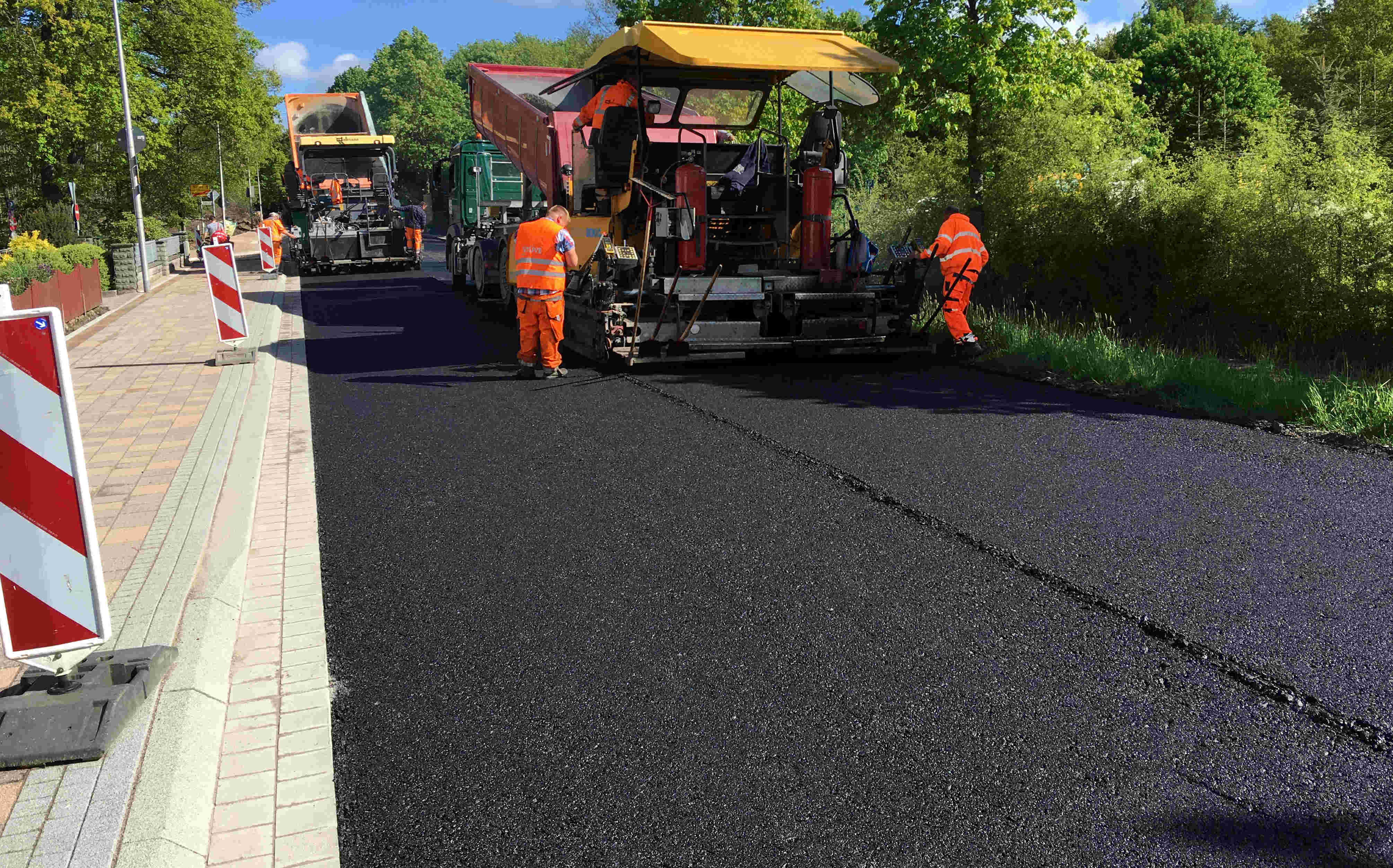

Zwei Asphaltfertiger: Wenn Sie das hier lesen, dann sind die Asphaltfertiger in der Maschstraße schon durch. Fotos: Franz-Josef Dickhausen
Asphaltfräsen werden heute fertig
Wer ist schneller: Die Asphaltfräsen in der Baustelle Maschstraße oder ich beim Schreiben dieses Berichtes? Könnte gut sein, dass die Fräsen das Rennen für sich entscheiden. 😉 Die vergangene Woche angekündigten Fräsarbeiten gehen heute exakt nach Plan über die Bühne. Außerdem ist bis jetzt auch noch kein Unglück passiert, das die für Mitte bis Ende nächste Woche angesetzten Asphaltierungsarbeiten gefährdet hätte. Wenn ab Morgen das Großaufgebot an Lastwagen und schwerem „Fräs-Gerät“ wieder verschwunden ist, geht es mit Pflasterarbeiten weiter.
Asphaltierung Anfang Mai
Wenn auf den letzten Metern kein Unglück geschieht, dann wird das eine Punktlandung zur Freibadsaison, die am 12. Mai beginnt. 🙂 Kommende Woche Donnerstag wird die alte Fahrbahn der Maschstraße abgefräst. Vom 08. bis 10. Mai wird neu asphaltiert. Während der Arbeiten ist dieser Straßenabschnitt nicht befahrbar. Auch parken ist nicht drin. Das gilt auch für die Anwohner, die Morgen von der Baufirma noch mal gesondert mit Flyern informiert werden. Denn es gilt: Wenn das Auto auf dem Hof steht, dann kommt es da auch nicht runter. 😉 Für Freibadbesucher und Anwohner wird es am 15. Mai noch mal kurz minimale Einschränkungen geben. An diesem Mittwoch wird nämlich die Fahrbahnmarkierung aufgebracht. Danach wechseln die Arbeiter dann in den 2. Bauabschnitt (BA).

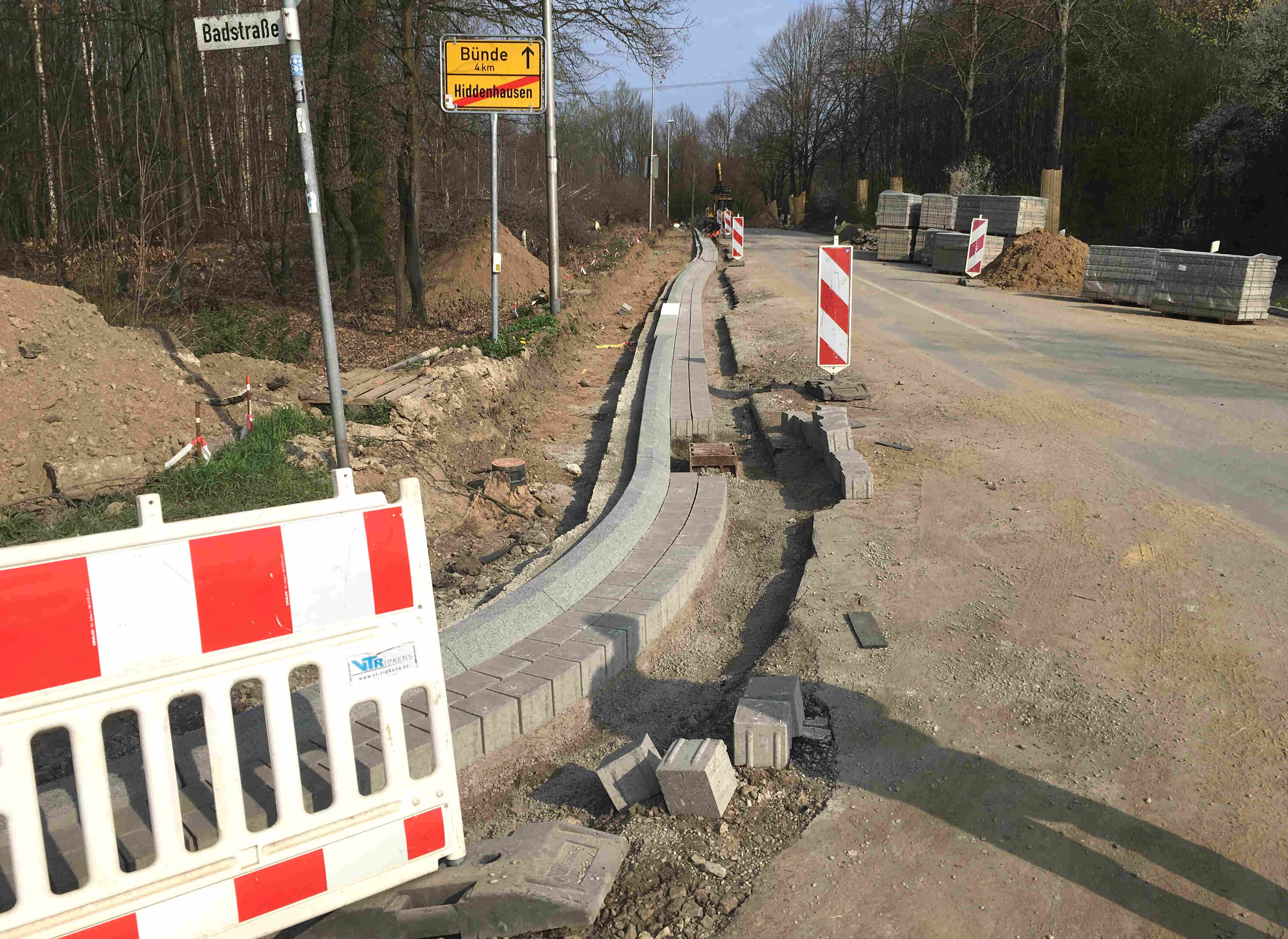

Vor den Grundstücken ist der Gehweg fertig
Die Freibadsaison rückt näher und nicht nur das Wetter, sondern auch der Fortschritt bei den Bauarbeiten sieht gut aus. Zwischen dem Bruchkampweg und der Badstraße ist der Gehweg komplett fertig. Inklusive der Angleichung der Grundstückseinfahrten. Der Rahmen des Gehwegs zwischen der Badstraße und Im Bruche / Schwalbenweg wird am Dienstag fertig. Zu erkennen sind auch schon die Bushaltestellen mit den Buskapsteinen, die bald stufen- und damit auch barrierefreies Ein- und Aussteigen ermöglichen werden.
Zwei Pflasterkolonnen erreichen ihr Wochenziel
Gleich mehrere Arbeitsgänge werden in der Baustelle Maschstraße bis zum Ende dieser Woche erledigt sein. Zwischen dem Bruchkampweg und der Badstraße wird der neue Bürgersteig fertig. Inklusive der Hofeinfahrten der Anlieger. Im daran anschließenden Abschnitt, zwischen der Badstraße und Im Bruche / dem Schwalbenweg, werden die Arbeiten am Rahmen des nächsten Bürgersteigs abgeschlossen. Da kann dann kommende Woche gleich der nächste Gehweg gepflastert werden. 🙂
