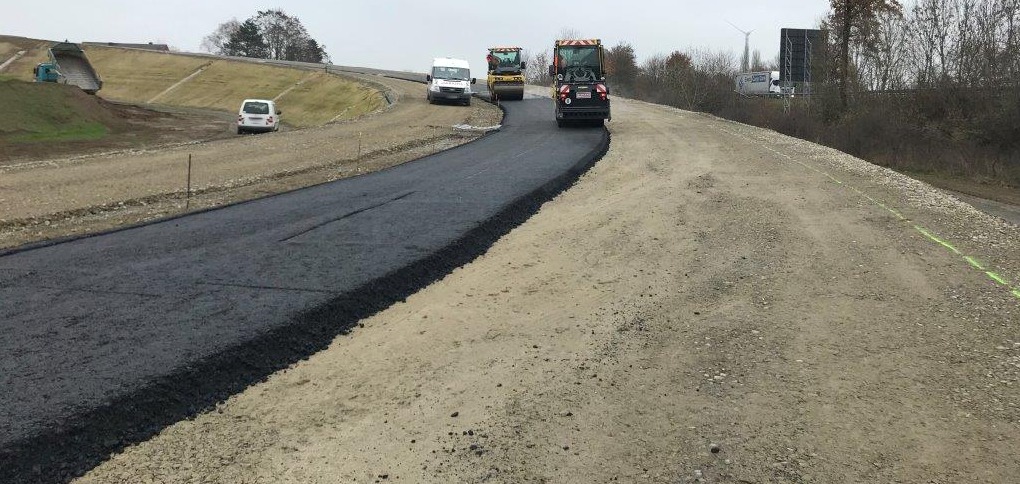

Die Straßenbauer kommen in Rödinghausen gut voran. Auf den Rampen zur Brücke des Schäferwegs sind zwei der drei Asphaltschichten bereits eingebaut. Im Studieker Weg sogar schon alle Schichten. Als nächstes soll die Osnabrücker Straße an die Reihe kommen. Die Trag- und Binderschicht sollen ab dem 13. Dezember eingebaut werden. Ab dem darauf folgenden Montag (17.12.) soll dann auf den auf den Fahrbahnen der Osnabrücker Straße und des Schäferwegs sozusagen in einem Guss, die oberste Asphalt-Deckschicht eingebaut werden. Ob dieser Plan aufgeht hängt (wie immer) vom Wetter ab. Auch wenn Frost oder Regen den Straßenbauern keinen Strich durch die Rechnung machen, muss die Vollsperrung bis voraussichtlich Ende Januar verlängert werden. Trotzdem (!) liegt die Baustelle gut im Zeitplan. Im Moment sieht es so aus, als könnte das Bauprojekt vielleicht sogar vor dem ursprünglich geplanten Fertigstellungstermin im Mai 2019 fertig werden.
Das Programm für den Jahresanfang
Der Januar wird an der Osnabrücker Straße noch gebraucht, weil es mit dem Asphalteinbau alleine nicht getan ist. In den ersten Wochen des neuen Jahres ist noch ein umfangreiches Restprogramm an Arbeiten zu erledigen. Dazu gehören zum Beispiel Bankett und Nebenflächen herstellen, die Verkehrsschilder aufstellen und die Fahrbahnmarkierung aufbringen.
Radwege kommen im Februar oder März
Die Radwege werden beim Asphalteinbau zunächst ausgelassen und dann voraussichtlich im Februar oder März – unter laufendem Verkehr – gemacht. Der Grund dafür ist die nur 2,5 Zentimeter dünne Asphaltschicht auf dem Radweg. Je dünner die Schicht ist, umso besser müssen die Wetterbedingungen passen. Bei einer so empfindlichen Asphaltschicht bietet es sich an, diesen Arbeitsschritt näher an das Frühjahr zu legen.
Mit vier Zentimetern Stärke ist die oberste Asphaltschicht auf der Straße übrigens nur unwesentlich dicker. Deswegen muss auch da in der vorletzten Woche des Jahres beim Wetter genau hingeguckt werden.
Schäferweg wurde zurückgebaut
Im Bereich des Bahnübergangs wurde der alte Schäferweg übrigens schon zurückgebaut. Übrig geblieben ist nur ein kleines Stück aus südlicher Richtung, über das später die Radfahrer auf den Radweg in Richtung Bruchmühlen geführt werden.
Frohe Weihnachten und guten Rutsch
Zum Schluss wünsche ich Ihnen heute frohe Weihnachten und nur das Allerbeste für das neue Jahr. Falls Sie über die Feiertage ein bisschen Zeit zum Daumen drücken haben, dann machen Sie das doch. Je mehr Leute mitmachen, umso größer ist die Chance, dass die Baustelle vor dem geplanten Fertigstellungstermin verschwindet. 😉
