Vom ersten Gespräch bis zur Fertigstellung der Brücke hat es 20 Jahre gedauert. Jetzt ist es endlich so weit! 🙂 Im Laufe des Tages werden die neue Brücke und die Osnabrücker Straße wieder für den Verkehr freigegeben. Sobald die Baustellenbeschilderung abgebaut ist, darf wieder gefahren werden. Für Radfahrer gibt es noch eine kleine Einschränkung: Bis voraussichtlich Mitte Mai müssen sie die neue Brücke auf der Fahrbahn überqueren. Der Grund dafür ist, dass die noch fehlenden Geländer an den Böschungsrampen dann erst geliefert und montiert werden. Was auch noch fehlt, sind einige Straßenlaternen und die Bepflanzung. Das alles wird unter laufendem Verkehr bis Ende des Jahres erledigt. Davon merken Sie als Autofahrer so gut wie nichts.
Sperrung noch mal bis Ende April verlängert
Man glaubt es kaum: Die Sperrung der Osnabrücker Straße verlängert sich ein weiteres Mal. Jetzt bis voraussichtlich Ende April. Trotzdem wird der Gesamtfertigstellungstermin immer noch eingehalten. Die Verkehrsfreigabe der neuen Brücke soll Ende April zunächst nur für Kraftfahrzeuge erfolgen. Radfahrer dürfen ab Ende Mai über die Brücke fahren. Der Grund dafür sind lange Lieferzeiten bei den Geländern, die Radfahrer davor schützen sollen, einen „steilen Abgang“ von den Böschungsrampen zu machen.
Vollsperrung verlängert, Fertigstellungstermin bleibt
Die Vollsperrung der Osnabrücker Straße wurde bis zum 04. April verlängert. Aufgrund des Frostes konnten die schon begonnenen Asphaltierungsarbeiten nicht fertig gestellt werden. Obwohl die Sperrung um etwas mehr als zwei Monate verlängert wurde, soll der ursprünglich geplante Gesamtfertigstellungstermin bis Ende Mai nach wie vor gehalten werden. Beim Kreis Herford ist man weiterhin optimistisch, dass es vielleicht sogar etwas früher werden könnte. Damit das klappen kann, dürfte jetzt aber keine Frostperiode mehr kommen. Da bin ich ehrlich gesagt schwer dafür. Mit oder ohne Brückenbaustelle, mag ich warmes Wetter … 😉
Vollsperrung bleibt bis voraussichtlich Ende Januar

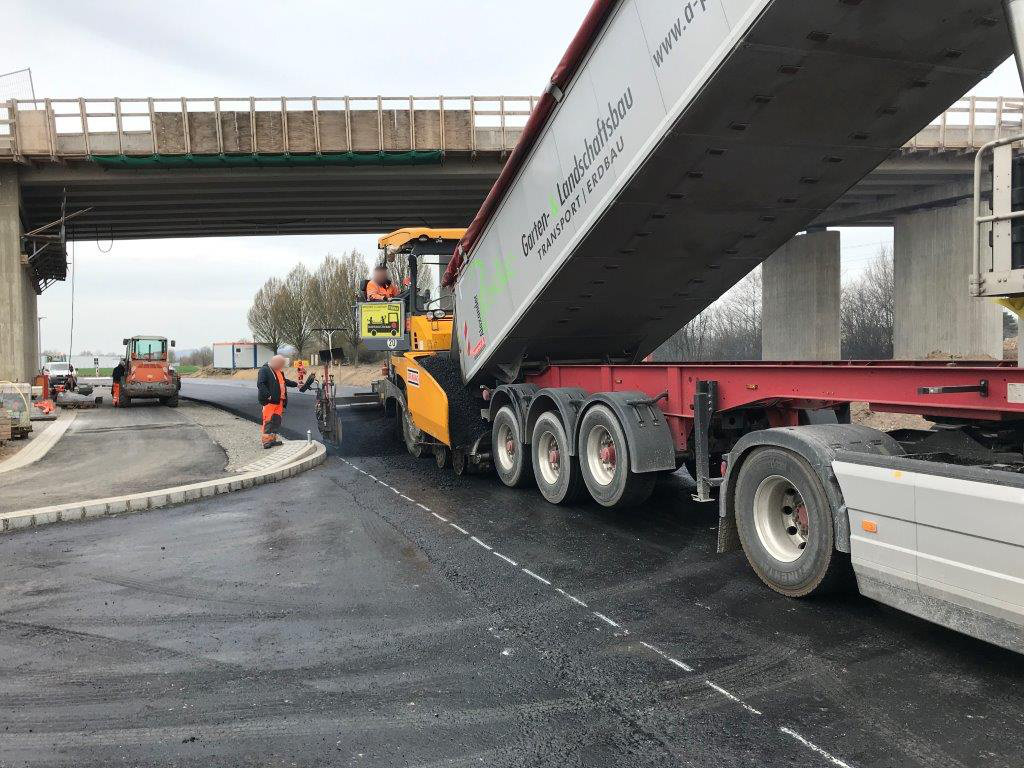

Die Straßenbauer kommen in Rödinghausen gut voran. Auf den Rampen zur Brücke des Schäferwegs sind zwei der drei Asphaltschichten bereits eingebaut. Im Studieker Weg sogar schon alle Schichten. Als nächstes soll die Osnabrücker Straße an die Reihe kommen. Die Trag- und Binderschicht sollen ab dem 13. Dezember eingebaut werden. Ab dem darauf folgenden Montag (17.12.) soll dann auf den auf den Fahrbahnen der Osnabrücker Straße und des Schäferwegs sozusagen in einem Guss, die oberste Asphalt-Deckschicht eingebaut werden. Ob dieser Plan aufgeht hängt (wie immer) vom Wetter ab. Auch wenn Frost oder Regen den Straßenbauern keinen Strich durch die Rechnung machen, muss die Vollsperrung bis voraussichtlich Ende Januar verlängert werden. Trotzdem (!) liegt die Baustelle gut im Zeitplan. Im Moment sieht es so aus, als könnte das Bauprojekt vielleicht sogar vor dem ursprünglich geplanten Fertigstellungstermin im Mai 2019 fertig werden.
Vollsperrung der Osnabrücker Straße ab November
Wahrscheinlich wird Anfang November die Osnabrücker Straße bis Ende des Jahres voll gesperrt. Die Straßenbaufirma ist so flott unterwegs, dass sie den eigentlich erst für das Frühjahr 2019 geplanten Ausbau der Straße gerne jetzt schon machen möchte. Mit den vorbereitenden Arbeiten wurde neben der Osnabrücker Straße unter laufendem Verkehr bereits begonnen. In Vorbereitung ist die Sperrung ab Montag, dem 5. November. Ich hoffe, dass ich Sie noch rechtzeitig informieren kann. Ob das klappt, hängt ein bisschen davon ab, wann die Info kommt. Deswegen rechnen Sie am 5. November am besten vorsichtshalber einen Umweg in Ihre Fahrzeit mit ein, falls Sie da lang müssen. 😉 Was es schon gibt, ist der Plan mit der Umleitungsstrecke. Klicken Sie einfach hier, um ihn herunter zu laden.
Sperrung Schäferweg ab dem 4. Oktober
Zwischen der Osnabrücker Straße und dem südlichen Widerlager wird auf einer Strecke von 225 Metern Länge gerade der Damm auf die neue Brücke gebaut. Fertig sein soll der Anfang Oktober. Anschließend wird der Brückendamm auf der Nordseite gebaut. Damit das möglich ist, muss der Schäferweg für eine Dauer von mindestens vier Wochen gesperrt werden. Je nach weiterem Bauverlauf, kann die Sperrung auch bis Ende des Jahres andauern. Über den aktuellen Stand halte ich Sie im Baustellentagebuch auf dem Laufenden. Die Umleitung erfolgt über die Holser Straße, Bruchstraße und Osnabrücker Straße.
Gearbeitet wird an allen Ecken und Enden

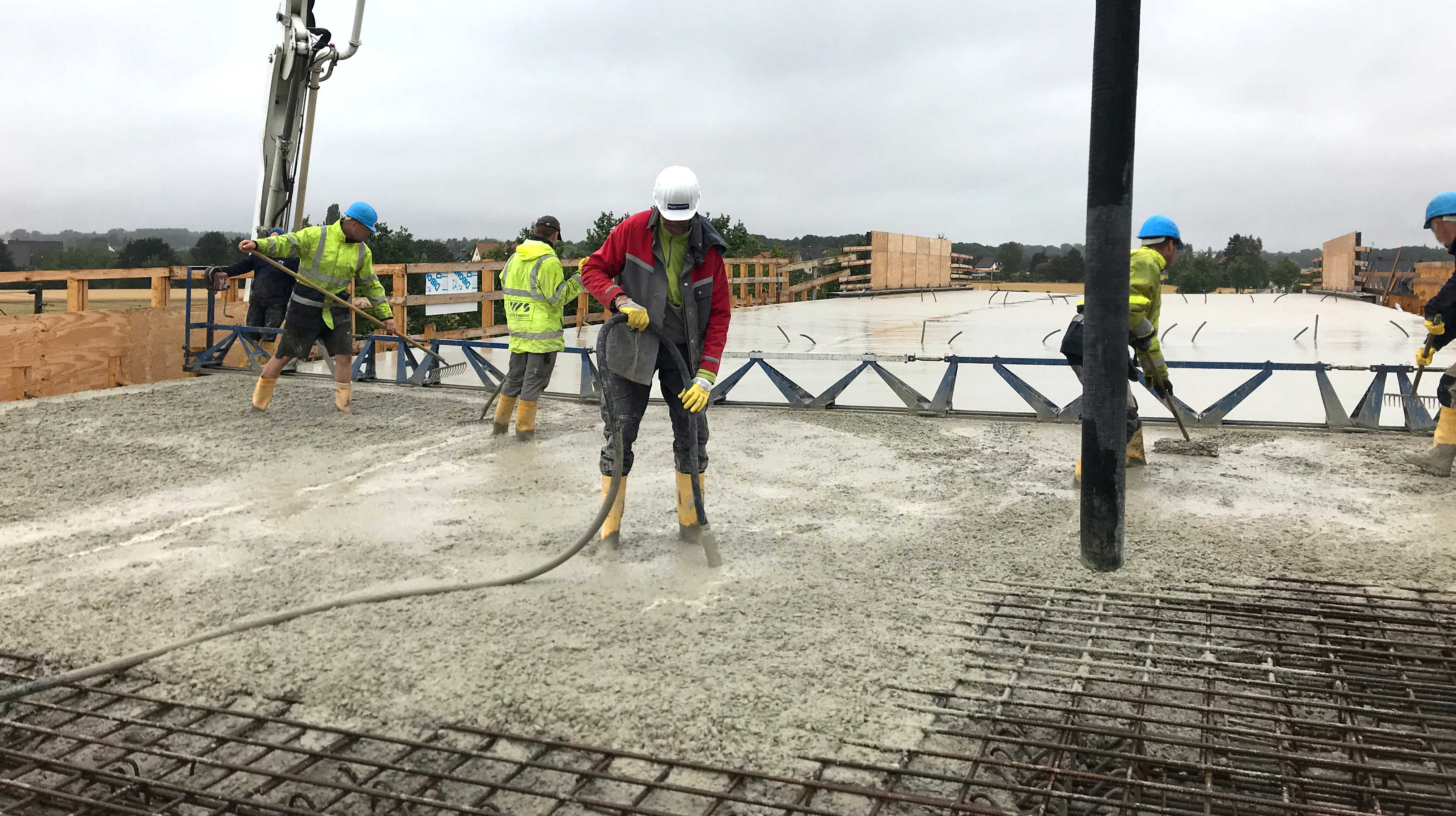

In Rödinghausen wurde und wird gerade auf, neben, im Umfeld und sogar in der Brücke gearbeitet. Auf der Brücke wird das Betonieren der so genannten Kappe vorbereitet. Das ist der Bereich an den Seiten, auf dem die Fußgänger und Radfahrer unterwegs sein werden. Neben der Brücke wird ab Montag am südlichen Widerlager der Damm aufgeschüttet, über den der Verkehr später auf die Brücke fahren kann. Im Umfeld der Brücke entsteht ein großes Regenrückhaltebecken, dass die Überflutung der Else bei Starkregenereignissen verhindern soll. Gleich nebenan wird schon am Neuanschluss des Schäferwegs gearbeitet. In die Träger der Brücke wurden Spannstähle eingezogen, um dem Bauwerk die nötige Tragfähigkeit zu geben.
Einmündung Studieker Weg ab 23. Juli gesperrt
Auf der Brücke können die Arbeiter im Moment nicht viel mehr tun als warten. Und zwar darauf, dass der am Dienstag frisch eingebaute Beton in den nächsten Wochen abbindet (aushärtet). Deswegen verlagern sich die Arbeiten jetzt an die Widerlager (Enden) und in das nähere Umfeld der Brücke. Ab kommender Woche wird der Untergrund für den Bau einer Rampe vorbereitet, über die der Verkehr später auf die Brücke fahren wird. Die Verkehrsteilnehmer werden davon nicht viel mitbekommen, weil die Rampe auf der Südseite gebaut wird. Auf der Nordseite, wo es jetzt mit den Straßenbauarbeiten los geht, sieht die Sache anders aus. Die Einmündung des Studieker Wegs in den Schäferweg, muss voll gesperrt werden, um ihn weiter oben an einer anderen Stelle wieder neu an den Schäferweg anzuschließen. Gesperrt wird ab Montag, dem 23. Juli bis voraussichtlich Herbst.
Weiter arbeiten unter laufendem Verkehr
Die Sperrung wurde wieder aufgehoben. Die Arbeiten über Schiene und Straße sind geschafft. Damit sind die Autofahrer, was Vollsperrungen und größere Umwege im Zuge des Brückenneubaus betrifft, jetzt aus dem Gröbsten raus. Ende Juni wird es voraussichtlich mit den Straßenbauarbeiten los gehen, um den Studieker Weg an den neuen Straßenverlauf anzuschließen. Für die Verkehrsteilnehmer wird das aber zunächst keine große Sache. [Read more…]
Nächste Vollsperrung Osnabrücker Straße Mitte Mai
Eigentlich war es eher wie Weihnachten. Die vielen Lichter, die acht roten LKWs (die mich an den Weihnachtstruck eines Softdrinkherstellers erinnerten), knapp über null Grad Außentemperatur und ohne Ende coole Fotomotive auf dem Gabentisch. Dazu reges Treiben wie auf dem Weihnachtsmarkt. In „Echtzeit“ war es Ostersonntag, 00:30 Uhr Morgens, als der Startschuss zum Einbau der 20 Meter langen und bis zu 60 Tonnen schweren Längsträger an der Bahnbrücke Rödinghausen fällt. Alle waren hellwach und hochkonzentriert, weil für zweite Versuche in dieser Nacht keine Zeit war. Um 05:30 Uhr war es dann geschafft: Der letzte der acht Längsträger lag und das sogar noch vor der Zeit. Die Bahnstrecke und die Osnabrücker Straße konnten wieder für den Verkehr freigegeben werden. Voraussichtlich Mitte Mai wird die Osnabrücker Straße noch mal voll gesperrt. Dann werden die nächsten Träger eingebaut. [Read more…]
