Zum Schluss kommt es noch einmal richtig dicke: Damit nach Fertigstellung der Brücke die Hansastraße und der Kreuzungsbereich Goebenstraße abgefräst und neu asphaltiert werden können, wird drei Wochen voll gesperrt. Ab dem 6. Juni (Dienstag nach Pfingsten) wird die Hansastraße voll und die Goebenstraße halbseitig mit Baustellenampel gesperrt. Die Sophienstraße wird von der Kreuzung abgebunden. Der EDEKA-Markt bleibt trotzdem aus Richtung Bünder Straße kommend erreichbar. Wieder freigegeben wird die Strecke einen Tag vor Beginn des Hoekerfestes: Am Dienstag, den 27. Juni. Fußgänger und Radfahrer kommen während der gesamten Zeit durch. [Read more…]
Brückenbau im Endspurt
Die Hansabrücke sieht, nach dem die Versiegelung aufgebracht wurde, wieder schön rot aus. Und das wie immer nur kurz, denn bereits heute und Morgen wird die Oberfläche mit einer Bitumen-Schweißbahn abgedichtet und damit wieder grau. Nächste Woche wird die zukünftige Fahrbahn komplett asphaltiert. Dann haben wir es mit dem Brückenbau fast geschafft. [Read more…]
Sorry, wir waren zu schnell!
Ich hätte nicht gedacht, dass ich mich im Baustellentagebuch mal dafür entschuldigen muss, dass etwas schneller geht, als geplant. Das gleiche Problem hatte ich gerade in einer anderen Kommune. Irgendwie scheinen die Bautrupps in Ostwestfalen im Moment unglaublich flott bei der Sache zu sein. 😉 In Herford führte das dazu, dass die Hansabrücke entgegen unserer Ankündigung schon vor 8:30 Uhr gesperrt wurde. Und auch dazu, dass einige Autofahrer umdrehen mussten. Das tut uns leid! Auf die Bremse treten möchten natürlich auch keiner, weil wir uns im Grunde ja freuen, dass es so gut voran geht. Und das tut es bei bestem „Betonierwetter“ ganz ohne Zweifel. Wieder geöffnet werden soll die Brücke wie angekündigt am Montag nach wie vor zu Dienstbeginn der Baufirma, um es mal etwas offener zu formulieren. 😉 [Read more…]
Sperrtermin 11. Mai ist gesetzt
Der bereits angekündigte Termin für die nächste Vollsperrung der Hansabrücke ist gesetzt. Zum vibrations- und erschütterungsfreien Abbinden des Betons wird die Brücke vom Donnerstag, den 11. Mai nach 08:30 Uhr bis längstens Montag, den 15. Mai circa 07:30 Uhr gesperrt. Für Fußgänger und Radfahrer bleibt die Brücke frei. Wobei die Radfahrer absteigen und schieben sollen. Mit genauso wie ohne frischen Beton. 😉 [Read more…]
Lückenschluss unter Vollsperrung
Ab der kommenden Woche wird an der Hansabrücke damit begonnen, den Lückenschluss der beiden Bauteile vorzubereiten. Am Donnerstag, den 11. Mai, soll die Lücke dann zubetoniert werden. Ab diesem Tag wird es zu einer voraussichtlich vier Tage dauernden Vollsperrung nur für Kraftfahrzeuge kommen. Der Grund dafür ist, dass der frische Beton erst Schwingungen ausgesetzt werden darf, wenn er eine gewisse Härte erreicht hat. Während der Vollsperrung gilt dann vorübergehend wieder die gleiche, geänderte Umleitung, wie bei der letzten Sperrung.
Alle anderen Arbeiten liegen im Moment im Zeitplan. Beim Grundieren und Abdichten des Fahrbahnübergangs spielte das Wetter mit. Die Bewehrung für die Gehwegkappe wurde gestern fertig gestellt. Heute wurde sie betoniert. Mit dem zusätzlichen Gewicht des Bürgersteigs kommt diese Brückenseite jetzt auch auf die passenden Höhe für die Verbindung mit der anderen Hälfte. [Read more…]

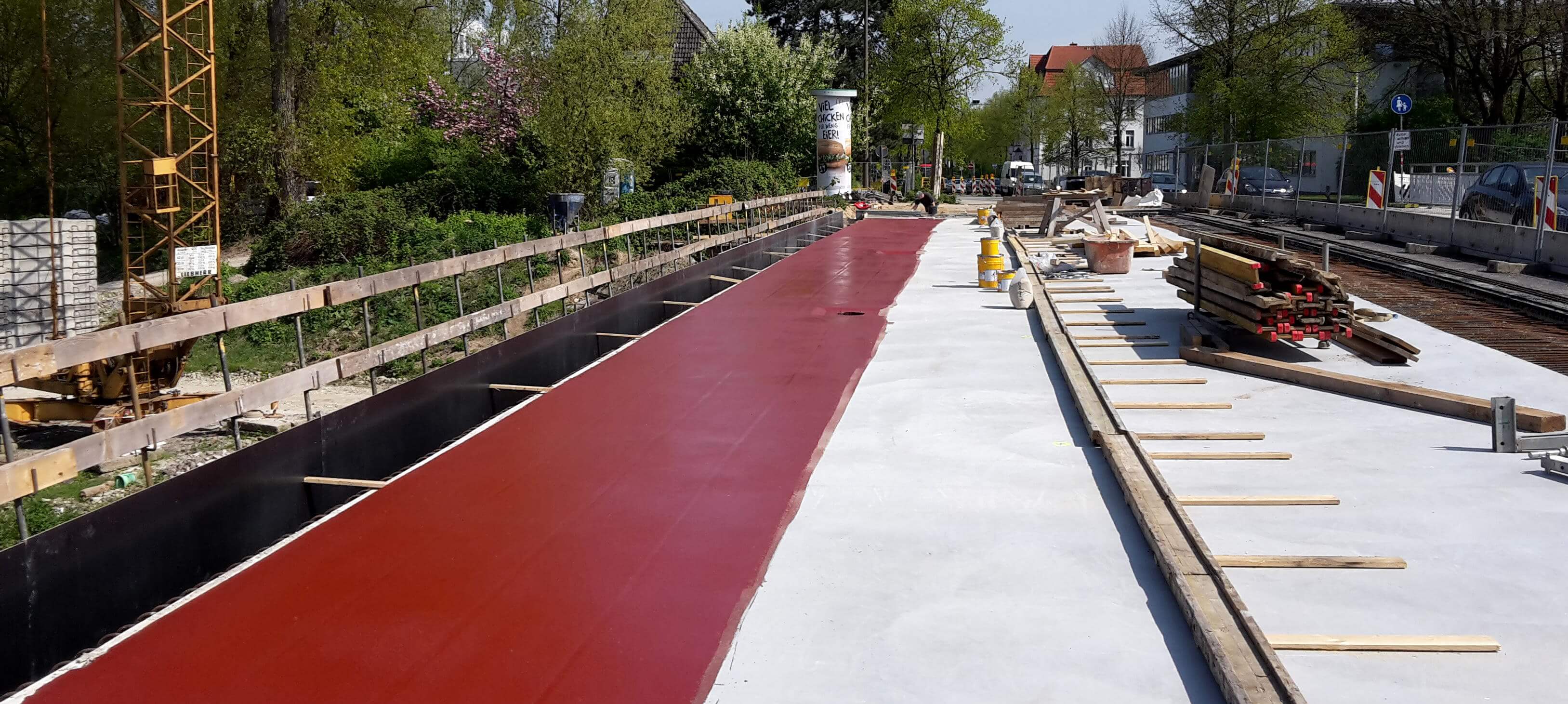

Für einen Tag: Farbenfrohe Hansabrücke
In den drei Arbeitstagen, die seit meinem Bericht in der vorigen Woche vergangen sind, ist die Hansabrücke bunter geworden. Der Untergrund wurde gestrahlt und im Zeitplan mit der roten Harzschicht abgedichtet. Heute hat sich’s dann schon wieder was, mit der schönen Farbe. Nachdem die Bitumen-Abdichtungsbahn aufgebracht wurde, erstrahlt die Brücke wieder im frischen Mausgrau. Zu einem geringen Verzug kam es aufgrund des Wetters: Nach den Schweißarbeiten beim Einbau des Fahrbahnübergangs, musste Korrosionsschutz aufgebracht werden. Am dafür vorgesehenen Tag war es zu kalt. Deswegen wurde der leise Übergang gestern einen Tag später als geplant einbetoniert. Für die bevorstehenden Arbeiten (und meine Stimmung) wäre es gut, wenn das schöne Wetter bald wieder käme. [Read more…]
Die allerletzte Sperrung: Mitte Mai
Eisen drin. Beton drin. Oberfläche vor Ostern wie geplant geglättet. Jetzt kann die Lücke zwischen den beiden Fahrbahnen im nächsten Schritt betoniert werden. Sollte man meinen … Geht aber nicht. Denn bevor die beiden Hälften verbunden werden können, muss erst noch der Gehweg eingebaut werden. Warum? Weil das zusätzliche Gewicht des Bürgersteigs dafür sorgen wird, dass sich die gerade in Arbeit befindliche Fahrbahnhälfte noch auf die (fast) passende Höhe absenkt. Voraussichtlich Mitte Mai wird aus zwei Hälften dann ein großes Teil. Zu diesem Zeitpunkt muss die Hansabrücke dann auch noch ein allerletztes Mal voll gesperrt werden. Für wie lange, wird gerade im Labor ermittelt. [Read more…]
Ab jetzt: 70 Tonnen Eisen stemmen
Die Fahrbahnplatten liegen auf der Hansabrücke in Position. Jetzt heißt es für die Arbeiter: Tonnenweise (Bewehrungs-) Eisen stemmen! Das steht, genau wie der Einbau der Gullys zur Straßenentwässerung, diese und nächste Woche auf dem Programm. Wenn mit mit der Bewehrung und der anschließenden Abnahme durch den Prüfstatiker auch alles glatt geht, dann wird noch vor Ostern die Brückenoberfläche betoniert. [Read more…]
Der Verkehr rollt wieder über die Hansabrücke
Die Hansabrücke in Herford wurde gerade wieder für den Verkehr freigegeben. Die ersten Autos sind schon drüber gefahren. 🙂
Der Einbau der Fahrbahnplatten aus Beton ging reibungslos über die Bühne. Weitere Informationen gibt es am Donnerstag.
Nächste Vollsperrung: 27. + 28. März
Der Berufsverkehr soll am kommenden Montag erst noch durchfahren. Deswegen wird die Hansabrücke ab 08:30 Uhr für Autos, Radfahrer und Fußgänger voll gesperrt. Sobald die 28 Beton-Fertigplatten, die hinterher den Untergrund der Fahrbahn bilden, auf den Stahlträgern liegen, wird die Strecke wieder freigegeben. Das wird am nächsten Tag, bereits am Nachmittag der Fall sein, weil die die Betonplatten nicht per Schwertransport kommen. Der LKW muss nach dem Abladen also nicht auf die Nacht warten, sondern darf gleich los düsen. Den Rest dieser Woche werden die Träger so weit vorbereitet, das am Montag die Fahrbahnplatten eingebaut werden können. [Read more…]
